EL EMBUDOTHE BOTTLENECK · Análisis Técnico IndependienteIndependent Technical Analysis · v1.0
📄 ES📄 ES 📄 EN📄 EN
⚖️ Ejercicio Auditor MultilateralMultilateral Auditor Exercise · 🎧 Podcast · 22 minPodcast · 22 min · 🧠 PresentaciónPresentation · 📊 InfografíaInfographic
Análisis Técnico Independiente · v1.0 · 4 de agosto de 2026 Independent Technical Analysis · v1.0 · August 4, 2026

El Embudo que Nadie Quiere Ver The Bottleneck Nobody Wants to See

El Metro de Santo Domingo: Una Solución que ya Existe, un Proyecto que lo Desconecta Santo Domingo Metro: An Existing Solution, a Project that Disconnects It

400,000
Pax/día · Metro actualPax/day · Current Metro
464,800
Demanda METI 2030METI 2030 Demand
306,000
Cap. estimada MonorrielMonorail est. capacity
65.8%
Cobertura Monorriel 2030Monorail coverage 2030
86.1%
Cobertura Metro actualCurrent Metro coverage
~1.39%
CAGR demanda 2030–2060Demand CAGR 2030–2060

Síntesis EjecutivaExecutive Synopsis

Resumen de los tres niveles de evidencia y la pregunta centralSummary of three evidence levels and the central question

00 ·📋 Nota Metodológica — Tres Niveles de Evidencia📋 Methodological Note — Three Levels of Evidence

Este documento distingue explícitamente tres niveles de información para que el lector pueda distinguir entre lo que está probado, lo que se calcula y lo que se deduce.This document explicitly distinguishes three information levels so the reader can tell what is proven, calculated, and inferred.

Nivel 1 — Hechos DocumentadosLevel 1 — Documented Facts

Datos verificables de fuentes primarias: contratos, comunicados oficiales, estudios de prefactibilidad publicados.Verifiable data from primary sources: contracts, official communications, published feasibility studies.

Nivel 2 — Modelos de CálculoLevel 2 — Calculation Models

Estimaciones basadas en parámetros operativos y supuestos explícitos con fuentes metodológicas.Estimates based on operational parameters and explicit assumptions with methodological sources.

Nivel 3 — Inferencias TécnicasLevel 3 — Technical Inferences

Conclusiones derivadas de la comparación entre hechos y modelos, formuladas como hipótesis fundamentadas.Conclusions derived from comparing facts and models, framed as grounded hypotheses.

Nota de alcance metodológicoMethodological scope note

Este análisis no predice: diagnostica las consecuencias matemáticas de las decisiones ya tomadas y documentadas en el expediente oficial. Los hechos que se observan hoy son la manifestación de parámetros físicos que estaban fijados desde la firma del contrato.This analysis does not predict: it diagnoses the mathematical consequences of decisions already made and documented in the official file. The facts observed today are the manifestation of physical parameters fixed since contract signing.

01 ·Resumen EjecutivoExecutive Summary
Nivel 1 · HechoLevel 1 · Fact

El Metro opera con 52 trenes Alstom transportando 400,000 pasajeros diarios. El estudio METI/NIPPON KOEI (feb. 2024) proyecta 464,800 pasajeros diarios para 2030.The Metro operates 52 Alstom trains carrying 400,000 daily passengers. The METI/NIPPON KOEI study (Feb 2024) projects 464,800 daily passengers for 2030.

Nivel 2 · ModeloLevel 2 · Model

El monorriel con 17 trenes de 750 pax y headway 3.53 min alcanzaría 306,000 pasajeros diarios — inferior a la demanda proyectada y al Metro actual.The monorail with 17 trains of 750 pax and 3.53 min headway would reach 306,000 daily passengers — below projected demand and the current Metro.

Nivel 3 · InferenciaLevel 3 · Inference

El Metro existente cubre el 86.1% de la demanda 2030. El monorriel cubriría solo el 65.8%. La restricción de capacidad es estructural desde el Día 1.The existing Metro covers 86.1% of 2030 demand. The monorail would cover only 65.8%. The capacity constraint is structural from Day 1.

02 ·Resumen en NúmerosNumbers at a Glance
ConceptoItemMonorriel (6 vagones)Monorail (6 cars)Metro (6 vagones)Metro (6 cars)NaturalezaNature
Capacidad por trenCapacity per train750 pax1,200 pax ⚠ N3
Flota (modelo)Fleet (model)17 trenes17 trenes
Headway3.53 min3.53 min
Capacidad diaria estimadaDaily capacity (est.)306,000490,000
Demanda METI 2030METI 2030 demand464,800
Cobertura 20302030 coverage65.8%105.4%

La Pregunta que el Expediente No RespondeThe Question the File Doesn't Answer

"¿Por qué se está construyendo un sistema con capacidad estimada inferior a la demanda proyectada, cuando el Metro existente ya cubre el 86% de esa demanda y cuenta con un contrato de mantenimiento que garantiza su operación?" "Why is a system being built with estimated capacity below projected demand, when the existing Metro already covers 86% of that demand and has a maintenance contract guaranteeing its operation?"

La respuesta no se encuentra en los documentos examinados.The answer is not found in the documents examined.

Nivel 1 — Hechos DocumentadosLevel 1 — Documented Facts

Datos verificables provenientes de fuentes primarias con citación exactaVerifiable data from primary sources with exact citation

01 ·El Metro ya Existe, ya OperaThe Metro Already Exists and Operates
Fuente [1] · Alstom Press Release · 20 mayo 2024

"A diario las dos líneas de Metro, operadas por la OPRET con una flota de 52 trenes Metropolis de Alstom, transportan alrededor de 400.000 pasajeros."

52
Trenes Metropolis AlstomAlstom Metropolis trains
400,000
Pasajeros diarios (L1+L2)Daily passengers (L1+L2)
3 años
Contrato mantenimiento vigenteActive maintenance contract
Nota de contextoContext note

Los 400,000 pasajeros corresponden a las Líneas 1 y 2 combinadas, no exclusivamente al corredor de la Línea 3 analizado por METI.The 400,000 passengers correspond to Lines 1 and 2 combined, not exclusively to the Line 3 corridor analyzed by METI.

Precisión de flota: 52 trenes corresponde a la flota del contrato de mantenimiento Alstom (Alstom PR, 20 mayo 2024). Fuentes independientes a marzo 2025 reportan 46 unidades en servicio operativo. La diferencia refleja unidades en mantenimiento programado vs. flota total del contrato.Fleet precision: 52 trains corresponds to the Alstom maintenance contract fleet (Alstom PR, May 20, 2024). Independent sources as of March 2025 report 46 units in active service. The difference reflects scheduled maintenance units vs. total contract fleet.


02 ·La Demanda Proyectada (Estudio METI)Projected Demand (METI Study)
Fuente [2] · NIPPON KOEI / METI · Febrero 2024

https://www.meti.go.jp/meti_lib/report/2023FY/000401.pdf

AñoYearDemanda diariaDaily demandPPHPDDemanda anualAnnual demandCAGR
2030464,80012,800153 M—
2045571,10016,200188 M1.38%
2060704,00020,600232 M1.40%
Tasa ponderada 2030–2060Weighted rate 2030–2060~1.39%
Verificación CAGR independienteIndependent CAGR verification

Calculado como (704,000/464,800)^(1/30)−1 = 1.3935%. Tasa estable entre los dos períodos (1.38%–1.40%), lo que indica consistencia interna del modelo METI.Calculated as (704,000/464,800)^(1/30)−1 = 1.3935%. Stable rate across both periods (1.38%–1.40%), indicating METI model internal consistency.

Nivel 2 — Modelos de CálculoLevel 2 — Calculation Models

Estimaciones con parámetros y supuestos explícitosEstimates with explicit parameters and assumptions

03 ·Modelo de Capacidad del MonorrielMonorail Capacity Model

El siguiente modelo estima la capacidad operativa de una configuración de 17 trenes de 750 pasajeros. Los parámetros de flota (17 trenes, 750 pax/tren) provienen del expediente oficial SNIP 17248. El headway resultante es una derivación matemática directa de esa flota, no un supuesto del modelo. La ingeniería inversa aplicada calcula las consecuencias operativas de los parámetros fijados por el Estado.This model estimates the operational capacity of a 17-train configuration of 750 passengers each. The fleet parameters (17 trains, 750 pax/train) come from the official SNIP 17248 file. The resulting headway is a direct mathematical derivation of that fleet, not a model assumption. The reverse engineering applied calculates the operational consequences of the parameters set by the State.

0117 trenes × 750 pax/tren17 trains × 750 pax/train12,750 pphpd
0212,750 × 4 horas pico12,750 × 4 peak hours51,000 pax
0351,000 ÷ 0.30 (factor de punta)51,000 ÷ 0.30 (peak factor)170,000 pax/sentido
04170,000 × 2 sentidos170,000 × 2 directions340,000 pax/día
05340,000 × 0.90 (eficiencia operativa)340,000 × 0.90 (operational efficiency)306,000 pax/día

Headway derivado del ciclo operativo: El expediente fija una flota de 17 trenes y un ciclo operativo de 60 minutos (recorrido ida + retorno + detenciones comerciales + giro en terminales + regulación + margen de recuperación). Bajo esos parámetros, el headway matemáticamente derivado es: H = T ÷ N = 60 min ÷ 17 trenes = 3.53 min. No es un supuesto elegido por el autor — es una consecuencia aritmética de los parámetros del expediente. Compatible con benchmarks UITP de referencia para sistemas automatizados GoA3/GoA4.Headway derived from the operational cycle: The file sets a fleet of 17 trains and an operational cycle of 60 minutes (outbound + return trip + commercial stops + terminal turns + regulation + recovery margin). Under those parameters, the mathematically derived headway is: H = T ÷ N = 60 min ÷ 17 trains = 3.53 min. It is not an assumption chosen by the author — it is an arithmetic consequence of the file's parameters. Compatible with UITP reference benchmarks for GoA3/GoA4 automated systems.


04 ·La Lógica del Factor de Punta (30%)The Peak Factor Logic (30%)

4 horas pico (2 mañana + 2 tarde) concentran el 30% de la demanda diaria total. Las otras 16–20 horas absorben el 70% restante con frecuencias menores. El modelo dimensiona para el pico sin sobredimensionar la jornada completa.4 peak hours (2 morning + 2 afternoon) concentrate 30% of total daily demand. The remaining 16–20 hours absorb 70% at lower frequencies. The model sizes for peak without over-dimensioning the full day.

UITP · IEC 62267

Factor del 30% compatible con benchmarks UITP para corredores urbanos de alta densidad. Headway de 3.53 min consistente con rangos operativos de referencia para sistemas GoA3/GoA4 según IEC 62267 — norma de automatización, no de headway operacional universal.30% factor compatible with UITP benchmarks for high-density urban corridors. 3.53 min headway consistent with reference operational ranges for GoA3/GoA4 systems per IEC 62267 — an automation standard, not a universal operational headway standard.

✓170,000 × 0.30 = 51,000 pax en 4h pico170,000 × 0.30 = 51,000 pax in 4 peak hours✓
✓51,000 ÷ 4h = 12,750 pax/hora pico51,000 ÷ 4h = 12,750 pax/peak hour✓
✓12,750 ÷ 750 pax/tren = 17 trenes/hora → headway 3.53 min12,750 ÷ 750 pax/train = 17 trains/hour → 3.53 min headway✓

Nivel 3 — Inferencias TécnicasLevel 3 — Technical Inferences

Conclusiones derivadas de la comparación entre hechos y modelosConclusions derived from comparing facts and models

05 ·La Restricción de Capacidad OperacionalThe Operational Capacity Constraint
400,000
Metro actual · Hecho N1Current Metro · Fact N1
464,800
Demanda METI 2030 · Hecho N1METI 2030 demand · Fact N1
306,000
Monorriel estimado · Modelo N2Monorail estimate · Model N2
Metro actual vs. demanda 2030Current Metro vs. 2030 demand86.1%
Monorriel (modelo) vs. demanda 2030Monorail (model) vs. 2030 demand65.8%
InferenciaInference

La restricción de capacidad no es un riesgo futuro — es una brecha estructural desde el Día 1. El proyecto propuesto tiene menor capacidad estimada que la demanda proyectada y que el sistema actual.The capacity constraint is not a future risk — it is a structural gap from Day 1. The proposed project has lower estimated capacity than projected demand and the current system.


06 ·Comparación: Misma Flota, Distinto ResultadoComparison: Same Fleet, Different Outcome
SistemaSystemFlotaFleetHeadwayPax/trenPax/trainPax/día est.Pax/day est.
Monorriel (proyecto)Monorail (project)173.53 min750306,000
Metro 6 vagonesMetro 6 cars173.53 min1,200490,000
Metro actual (dato)Current Metro (data)52——400,000
InferenciaInference

Con la misma flota y el mismo headway, una configuración de Metro de 6 vagones tendría una capacidad estimada 60% superior al monorriel. La diferencia no es de frecuencia — es de capacidad física por tren.With the same fleet and headway, a 6-car Metro configuration would have 60% higher estimated capacity than the monorail. The difference is not frequency — it is physical capacity per train.


07 ·Escalabilidad: El Límite Físico frente al 2060Scalability: The Physical Limit vs 2060
ConfiguraciónConfigurationPax/día est.Pax/day est.Cobertura 20602060 coverageEvaluaciónAssessment
Monorriel (proyecto)Monorail (project)306,00043%InsuficienteInsufficient
Metro 6 vagonesMetro 6 cars490,00070%ParcialPartial
Metro 8 vagonesMetro 8 cars653,00093%Óptimo (Panamá)Optimal (Panama)

08 ·La Desconexión de la Línea 1 — AnunciadaLine 1 Disconnection — Announced
✓ Actualización — 13 julio 2026 · N1 Verificado✓ Update — July 13, 2026 · N1 Verified

El FITRAM anunció modificaciones al trazado original (Fuente: Diario Libre, 13 jul. 2026 · diariolibre.com): el monorriel ya no iniciará en el Centro Olímpico — nodo de intersección L1+L2 — sino desde la estación Coronel Rafael Tomás Fernández Domínguez (Av. San Martín), conectando únicamente con la Línea 2. El trazado definitivo está pendiente de proceso de consulta comunitaria.

El propio estudio METI/Nippon Koei (pág. 61, sección 03-3.4) identifica el Centro Olímpico como la estación de mayor demanda del corredor — precisamente por ser el punto de transferencia con la Línea 1.

Este escenario fue presentado como inferencia técnica (N3) en noviembre 2025. El cambio anunciado es consistente con el mecanismo descrito. El anuncio de FITRAM de julio 2026 es un hecho N1 documentado; la inferencia del autor permanece en N3.

Nota de precisión: La motivación declarada por el FITRAM es ambiental y comunitaria. Este análisis documenta la consistencia entre el mecanismo inferido y el cambio anunciado — sin afirmar causalidad.
This scenario was presented as a technical inference (N3) in November 2025. The announced change is consistent with the described mechanism. FITRAM's July 2026 announcement is a documented N1 fact; the author's inference remains at N3.

Precision note: FITRAM's stated motivation is environmental and community-based. This analysis documents the consistency between the inferred mechanism and the announced change — without asserting causality.

A · Red IntegradaIntegrated Network

Si se mantiene la integración con L1, el volumen excede la capacidad estimada del monorriel (306,000 vs. >400,000 demanda efectiva).If integration with L1 is maintained, volume exceeds monorail estimated capacity (306,000 vs. >400,000 effective demand).

B · Red DesconectadaDisconnected Network

La eliminación de la interconexión con la Línea 1 modifica la demanda efectiva atribuible al corredor y, por tanto, puede alterar la comparación entre capacidad y demanda. La motivación declarada por FITRAM para esta modificación es ambiental y comunitaria — este análisis documenta el efecto funcional potencial sin afirmar causalidad.The elimination of the Line 1 interconnection modifies the effective demand attributable to the corridor and may therefore alter the comparison between capacity and demand. FITRAM's stated motivation for this modification is environmental and community-based — this analysis documents the potential functional effect without asserting causality.


09 ·La Cláusula de Garantía del HeadwayThe Headway Guarantee Clause
Expediente oficial SNIPOfficial SNIP file
90s

40 trenes/hora. Sin validación operativa documentada en sistemas GoA4 de esta escala.40 trains/hour. No documented operational validation in GoA4 systems at this scale.

Modelo realista (UITP)Realistic model (UITP)
3.53 min

17 trenes/hora. Compatible con benchmarks UITP de referencia. Cubre 12,750 pphpd.17 trains/hour. Compatible with UITP reference benchmarks. Covers 12,750 pphpd.

Análisis operativo · N3Operational analysis · N3

En 90 segundos, un tren debe detenerse, abrir puertas, intercambiar cientos de pasajeros, cerrar puertas, verificar sensores, acelerar, despejar el bloque de seguridad, y el tren siguiente debe mantener distancia de frenado de emergencia. Solo el proceso de embarque y desembarque consume aproximadamente 45 segundos en hora pico, dejando ~40 segundos para todo lo demás.

Este ciclo debe ejecutarse sincronizadamente en cada una de las estaciones. Si una sola estación se desalinea — por demanda inusual, incidente menor o cualquier variación operativa — el headway se rompe para toda la red simultáneamente. No es un problema de una estación: es un problema de sistema.

La ausencia de validación operativa documentada en sistemas GoA4 de esta escala no es un detalle menor: es la diferencia entre una promesa contractual y un parámetro de ingeniería verificado.
In 90 seconds, a train must stop, open doors, exchange hundreds of passengers, close doors, verify sensors, accelerate, clear the safety block, and the next train must maintain emergency braking distance. The boarding and alighting process alone consumes approximately 45 seconds during peak hours, leaving ~40 seconds for everything else.

This cycle must execute synchronously at every station simultaneously. If a single station falls out of alignment — due to unusual demand, a minor incident, or any operational variation — the headway breaks for the entire network at once. It is not a single-station problem: it is a system-wide problem.

The absence of documented operational validation in GoA4 systems at this scale is not a minor detail: it is the difference between a contractual promise and a verified engineering parameter.

PropuestaProposal

Una cláusula de garantía operativa que transfiera al contratista el riesgo financiero de no alcanzar el headway prometido de 90 segundos protegería al Estado del déficit operativo.An operational guarantee clause transferring to the contractor the financial risk of not achieving the promised 90-second headway would protect the State from operational deficit.


10 ·Trazado: Diseño Original vs. AnunciadoRoute: Original vs. Announced Design

Comparación entre el trazado original presentado por el gobierno (agosto 2025–enero 2026) y el trazado anunciado por el FITRAM en julio de 2026. Todos los datos son oficiales y verificables.Comparison between the original route presented by the government (August 2025–January 2026) and the route announced by FITRAM in July 2026. All data is official and verifiable.

AspectoAspectDiseño original (ago. 2025–ene. 2026)Original design (Aug. 2025–Jan. 2026)Trazado anunciado (jul. 2026)Announced route (Jul. 2026)
Punto de partidaStarting pointCentro Olímpico Juan Pablo DuarteJuan Pablo Duarte Olympic CenterEstación Coronel Rafael Tomás Fernández Domínguez (Av. San Martín)Coronel Rafael Tomás Fernández Domínguez station (San Martín Ave.)
Conexión con el MetroMetro connectionLíneas 1 y 2Lines 1 and 2Solo Línea 2Line 2 only
Número de estacionesNumber of stations12–1311
Configuración de vagonesCar configuration4 vagones (ampliables a 6)4 cars (expandable to 6)6 vagones desde el inicio6 cars from day one
Trazado principalMain routeAv. John F. Kennedy · Leopoldo Navarro · 30 de Marzo · Parque Enriquillo · Puente Juan CarlosJohn F. Kennedy Ave. · Leopoldo Navarro · 30 de Marzo · Parque Enriquillo · Juan Carlos BridgeBifurcación Av. Coronel Rafael Fernández Domínguez · Av. Ecológica · Charles de GaulleCoronel Rafael Fernández Domínguez Ave. fork · Ecological Ave. · Charles de Gaulle
Fuentes · N1Sources · N1

Diseño original: Listín Diario, 28 ago. 2025 · fitram.gob.do (sep. 2025) · Diario Libre, 26 mar. 2026. Trazado anunciado: Diario Libre, 13 jul. 2026 (diariolibre.com/3598605) · El Caribe, jul. 2026.Original design: Listín Diario, Aug. 28, 2025 · fitram.gob.do (Sep. 2025) · Diario Libre, Mar. 26, 2026. Announced route: Diario Libre, Jul. 13, 2026 (diariolibre.com/3598605) · El Caribe, Jul. 2026.

Inferencia · N3Inference · N3

El estudio METI (pág. 61, sección 03-3.4) identifica el Centro Olímpico como la estación de mayor demanda del corredor por ser el punto de transferencia con la Línea 1. El trazado anunciado elimina precisamente ese nodo. La motivación declarada por el FITRAM es ambiental y comunitaria. Este análisis documenta la consistencia entre el mecanismo inferido en noviembre 2025 y el cambio anunciado en julio 2026 — sin afirmar causalidad.The METI study (p. 61, section 03-3.4) identifies the Olympic Center as the highest-demand station in the corridor because it is the Line 1 transfer point. The announced route eliminates precisely that node. FITRAM's stated motivation is environmental and community-based. This analysis documents the consistency between the mechanism inferred in November 2025 and the change announced in July 2026 — without asserting causality.

● Evaluación METI — Control de consistencia METI Evaluation — Consistency Control

El estudio METI/Nippon Koei de febrero de 2024 evaluó cinco opciones para el corredor L3. El Monorriel obtuvo 24/50 —equivalente a 48/100— y ocupó el último lugar, en una evaluación que contemplaba el nodo Centro Olímpico como punto de integración con las Líneas 1 y 2. La documentación pública inicial de FITRAM también presentaba Centro Olímpico como terminal de la primera etapa y conexión con ambas líneas del Metro. [FITRAM] The METI/Nippon Koei study of February 2024 evaluated five options for the L3 corridor. The Monorail received 24/50 —equivalent to 48/100— and ranked last, in an evaluation that considered the Olympic Center node as an integration point with Lines 1 and 2. FITRAM's initial public documentation also presented the Olympic Center as the first-stage terminal and connection to both Metro lines. [FITRAM]

En julio de 2026, FITRAM anunció una modificación del trazado que elimina ese nodo de integración [Diario Libre, 13 jul 2026]. Dado que la puntuación original dependía de variables como demanda, conectividad, transferencias y beneficio de red, la nota de 24/50 no puede trasladarse automáticamente al trazado modificado sin una reevaluación formal bajo la matriz y los pesos originales de METI. In July 2026, FITRAM announced a route modification that eliminates that integration node [Diario Libre, Jul 13, 2026]. Since the original score depended on variables such as demand, connectivity, transfers, and network benefit, the 24/50 score cannot be automatically transferred to the modified route without a formal reevaluation under METI's original matrix and weights.

Una puntuación inferior a 48/100 constituye una hipótesis técnicamente razonable si la pérdida de integración no queda compensada por beneficios verificables en otros criterios. Al momento de esta revisión, no se ha identificado públicamente una reevaluación METI actualizada del trazado modificado. A score below 48/100 constitutes a technically reasonable hypothesis if the loss of integration is not compensated by verifiable benefits in other criteria. As of this review, no updated METI reevaluation of the modified route has been publicly identified.

Nota metodológica Methodological note

La hipótesis de una puntuación inferior a 48/100 no constituye una nueva evaluación METI. Expresa la necesidad de recalcular la matriz original con los parámetros, demanda, conectividad y criterios aplicables al trazado modificado. The hypothesis of a score below 48/100 does not constitute a new METI evaluation. It expresses the need to recalculate the original matrix with the parameters, demand, connectivity, and criteria applicable to the modified route.

Control de consistencia de la evaluación METI METI Evaluation Consistency Control

24/50 no debe interpretarse como la puntuación del trazado actualmente anunciado. Es la puntuación obtenida por el Monorriel dentro de la configuración evaluada por METI en 2024. 24/50 should not be interpreted as the score for the currently announced route. It is the score obtained by the Monorail within the configuration evaluated by METI in 2024.

El cambio posterior de trazado modificó, entre otros elementos, el nodo de integración con la red existente. Por ello, existen dos posibilidades: The subsequent route change modified, among other elements, the integration node with the existing network. Therefore, there are two possibilities:

A. FITRAM realizó una reevaluación utilizando la matriz METI original, con los nuevos parámetros. FITRAM conducted a reevaluation using the original METI matrix, with the new parameters.
B. El proyecto actualmente propuesto no ha sido sometido a una reevaluación equivalente. The currently proposed project has not been subjected to an equivalent reevaluation.

La cuestión verificable es determinar cuál de las dos ocurrió. The verifiable question is to determine which of the two occurred.

Si existe la reevaluación, debe poder identificarse el documento, sus parámetros, pesos y resultados. Si no existe, permanece abierta la cuestión de la comparabilidad entre la evaluación METI de 2024 y el trazado actualmente propuesto. If the reevaluation exists, the document, its parameters, weights, and results must be identifiable. If it does not exist, the question of comparability between the 2024 METI evaluation and the currently proposed route remains open.

Fuentes: FITRAM · Diario Libre (24 jun 2026) · Diario Libre (13 jul 2026) Sources: FITRAM · Diario Libre (Jun 24, 2026) · Diario Libre (Jul 13, 2026)

Gráficos del AnálisisAnalysis Charts

Visualización de los datos del Nivel 1 y proyecciones del Nivel 2/3Visualization of Level 1 data and Level 2/3 projections

Capacidad comparativa · Misma flota (17 trenes)Comparative capacity · Same fleet (17 trains)
Cobertura de demanda 20302030 demand coverage
Proyección de demanda METI vs. capacidad por sistema (2030–2060)METI demand projection vs. system capacity (2030–2060)
Supuesto del modelo · Nivel 2Model assumption · Level 2

El gráfico asume misma flota (17 trenes) y mismo headway (3.53 min) para Metro y Monorriel. La ventaja del Metro es exclusivamente de capacidad física por tren (1,200 vs 750 pax).
Escalabilidad operativa adicional: reducir el headway de 3.53 min a 2.5 min equivale a un +41% de capacidad (490,000 → 691,200 pax/día), llevando al Metro 6 vagones a cubrir el 98% de la demanda proyectada para 2060 — sin necesidad de cambiar la infraestructura ni la flota de vagones. El Monorriel, con el mismo ajuste de headway, alcanzaría solo 432,000 pax/día (61% de la demanda 2060).
The chart assumes same fleet (17 trains) and same headway (3.53 min) for Metro and Monorail. The Metro advantage is exclusively physical capacity per train (1,200 vs 750 pax).
Additional operational scalability: reducing headway from 3.53 min to 2.5 min equals +41% capacity (490,000 → 691,200 pax/day), bringing the Metro 6-car to cover 98% of projected 2060 demand — without changing infrastructure or car fleet. The Monorail, with the same headway adjustment, would reach only 432,000 pax/day (61% of 2060 demand).

Degradación por headway (pphpd)Capacity by headway (pphpd)
CAGR demanda METI por períodoMETI demand CAGR by period

Ecosistema de ProductosProduct Ecosystem

Acceso directo a todos los productos del análisis — escanea el QR o haz clic en los enlacesDirect access to all analysis products — scan the QR or click the links

Acceso directo al ecosistemaDirect access to the ecosystem
Escanea el código QR o haz clic en los enlaces para acceder a los productos del análisis.Scan the QR code or click the links to access the analysis products.
QR — 01E · 02E · 03E · embudo.html
Análisis Crítico AmpliadoExtended Critical Analysis
Análisis Complementario — La base documentalComplementary Analysis — The Documentary Base
Serie de análisis pre-adjudicación · Nov 2025–Ene 2026Pre-Award Analysis Series · Nov 2025–Jan 2026

Fuentes DocumentalesDocumentary Sources

Referencias primarias verificables con citación exactaVerifiable primary references with exact citation

F ·Fuentes PrimariasPrimary Sources
#DocumentoDocumentFechaDateContenido claveKey contentN
[1]Press Release Alstom — Contrato mantenimiento Metro Santo DomingoAlstom Press Release — Santo Domingo Metro Maintenance Contract20 mayo 2024400,000 pax/día · 52 trenes · 3 años mantenimiento400,000 pax/day · 52 trains · 3-year maintenance
[2]Estudio de Prefactibilidad L3 Metro SD — NIPPON KOEI / METIL3 Metro SD Prefeasibility Study — NIPPON KOEI / METI
meti.go.jp/meti_lib/report/2023FY/000401.pdf
Feb. 2024464,800/571,100/704,000 pax/día · CAGR 1.39%464,800/571,100/704,000 pax/day · CAGR 1.39%
[3] R-04-F / R-04-V · Nota Técnica EjecutivaExecutive Technical Note
R-04-F · Confidencial → FITRAM (admin@fitram.gob.do) · 14 nov 2025 · Confidential → FITRAM (admin@fitram.gob.do) · Nov 14, 2025
R-04-V · Versión pública · SafeCreative 251118-Z395Y6 · Public version · SafeCreative 251118-Z395Y6
14 Nov. 2025 Análisis comparativo multi-escenario. Sin respuesta de FITRAM → publicación pública (R-04-V).Multi-scenario comparative analysis. No FITRAM response → public publication (R-04-V).
[4]Informe Ex-Ante · Síntesis Técnico-Financiera FinalEx Ante Report · Final Technical-Financial Synthesis
lnkd.in/emkqSdVe
8 Ene. 2026Síntesis final post-videos. 123,456 simulaciones MC. BID/CAF/BM.Final post-video synthesis. 123,456 MC simulations. IDB/CAF/WB.
[5]UITP — World Metro Figures 20232023Estándares operativos headway · sistemas automatizadosHeadway operating standards · automated systems
[6]IEC 62267 — Automated urban guided transport systemsVigenteGoA3/GoA4
Pendientes de verificaciónPending verification
ID ParámetroParameter ValorValue Fuente atribuidaAttributed source EstadoStatus
B-01 Ciclo operativoOperational cycle T = 60 min SNIP 17248 ⏳ Pendiente página/sección⏳ Pending page/section
B-02 FlotaFleet N = 17 trenes SNIP 17248 · Bonnelly, Diario Libre 3 ago. 2026SNIP 17248 · Bonnelly, Diario Libre Aug. 3, 2026 ✅ Resuelto · N1 verificado✅ Resolved · N1 verified
B-03 Capacidad por trenCapacity per train 750 pax/tren FITRAM.gob.do · Presidencia RD · SYSTRA, ene. 2026FITRAM.gob.do · Presidencia RD · SYSTRA, Jan. 2026 ✅ Resuelto · N1 verificado✅ Resolved · N1 verified
C-01 Factor de puntaPeak factor 30% Tabla horaria METIMETI hourly table ⏳ Pendiente tabla horaria⏳ Pending hourly table
C-02 Tarifa informalInformal fare USD 1.50/viaje Pendiente fuente primariaPending primary source ⏳ Pendiente verificación⏳ Pending verification
S8 Cambio de trazadoRoute change Desconexión L1 · jul 2026L1 disconnection · Jul 2026 Diario Libre 13 jul 2026 ✅ Resuelto · N1 verificado✅ Resolved · N1 verified
Hallazgo macroeconómico central · N3Central macroeconomic finding · N3
USD 1,359.6M

Diferencia acumulada bajo el modelo comparativo de referencia: Monorriel vs. Metro 6 vagones a 15 años (2030–2045), incorporando Pérdida de Bienestar Social de los 158,800 pasajeros excluidos diarios. Supera el costo total del proyecto (USD 932.8M). Los supuestos LCOT ($1.05/$1.07) son estimaciones del autor verificadas contra el modelo LCOT Ajustado (dic. 2025). Valor referencial derivado — pendiente de validación: tarifa informal USD 1.50/viaje y tipo de cambio vigente. No debe interpretarse como costo real definitivo.Accumulated difference under the reference comparative model: Monorail vs. 6-car Metro over 15 years (2030–2045), incorporating Social Welfare Loss from 158,800 daily excluded passengers. Exceeds total project cost (USD 932.8M). LCOT assumptions ($1.05/$1.07) are author's estimates verified against Adjusted LCOT model (Dec. 2025). Derived reference value — pending validation: informal transport fare USD 1.50/trip and current exchange rate. Should not be interpreted as a definitive real cost.


M1 ·Fundamento MetodológicoMethodological Basis

Este análisis aplica los mismos tres niveles de evidencia del dashboard. La Pérdida de Bienestar Social corrige la asimetría del modelo oficial: el Monorriel aparenta menor subsidio porque su incapacidad física le impide atender al 34% de la demanda. La comparación simétrica ("manzanas con manzanas") carga ese costo al Monorriel.This analysis applies the same three evidence levels as the dashboard. The Social Welfare Loss corrects the asymmetry in the official model: the Monorail appears to have a lower subsidy because its physical incapacity prevents it from serving 34% of demand. The symmetric comparison ("apples to apples") charges that cost to the Monorail.

Nota — Flota idéntica en ambos escenariosNote — Identical fleet in both scenarios

Ambos escenarios asumen la misma flota base (17 trenes · headway 3.53 min). La diferencia de capacidad no es de frecuencia ni de número de trenes — es exclusivamente de capacidad física por tren: 1,200 pax en Metro 6V vs. 750 pax en Monorriel. El Metro 6V con 17 trenes cubre el 100% de la demanda proyectada hasta el punto en que la demanda supera su capacidad máxima (490,000 pax/día). A partir de ese umbral, el Metro también queda topado; la escalabilidad mediante reducción de headway a 2.5 min (→ 691,200 pax/día) está documentada en este análisis (sección Gráficos). El valor "topado" del subsidio refleja que el sistema no tiene demanda insatisfecha dentro de su capacidad — no que la flota sea insuficiente.Both scenarios assume the same base fleet (17 trains · 3.53 min headway). The capacity difference is not in frequency or number of trains — it is exclusively in physical capacity per train: 1,200 pax in Metro 6V vs. 750 pax in Monorail. The 6V Metro with 17 trains covers 100% of projected demand up to the point where demand exceeds its maximum capacity (490,000 pax/day). Beyond that threshold, the Metro is also capped; scalability through headway reduction to 2.5 min (→ 691,200 pax/day) is documented in this analysis (Charts section). The "capped" subsidy value reflects that the system has no unmet demand within its capacity — not that the fleet is insufficient.

Nota metodológica — Alcance de la comparaciónMethodological note — Scope of the comparison

La comparación emplea 15 intervalos anuales desde la base 2030 hasta el punto de referencia 2045. La demanda evoluciona mediante crecimiento compuesto anual de 1.39% (CAGR derivado de proyecciones METI 2030–2060), no crecimiento lineal. Dado que el expediente no contiene un valor oficial completo y comparable del costo del ciclo de vida, el LCOT utilizado es una estimación del autor (ver R-04-V · SafeCreative 251118-Z395Y6). El modelo aplica tope de capacidad al Metro 6V en 490,000 pax/día; la demanda que supera ese umbral en 2045 (571,733 pax/día) no está atendida en el escenario fijo. Los resultados permiten comparar órdenes de magnitud, capacidad, subsidios y costos relativos, pero no deben interpretarse como valores absolutos, definitivos ni como una predicción exacta del comportamiento futuro.The comparison employs 15 annual intervals from the 2030 base to the 2045 reference point. Demand evolves through compound annual growth of 1.39% (CAGR derived from METI 2030–2060 projections), not linear growth. Since the official file does not contain a complete and comparable lifecycle cost value, the LCOT used is the author's estimate (see R-04-V · SafeCreative 251118-Z395Y6). The model applies a capacity cap to Metro 6V at 490,000 pax/day; demand exceeding that threshold in 2045 (571,733 pax/day) is not served in the fixed scenario. The results allow comparison of orders of magnitude, capacity, subsidies and relative costs, but should not be interpreted as absolute, definitive values or as an exact prediction of future behavior.

Naturaleza de los parámetros: RD$37.50/pasajero = dato auditado · Demanda proyectada = referencia del expediente oficial · Flota (17 trenes · 750 pax/tren) = datos del Estado en SNIP 17248 · Ciclo operativo T = 60 min = dato del expediente (recorrido ida + retorno + detenciones + giro en terminales + regulación + margen de recuperación) · Headway H = T ÷ N = 60 ÷ 17 = 3.53 min = derivación aritmética del ciclo y la flota, no supuesto del modelo · Capacidad 306,000 pax/día = resultado de ingeniería inversa sobre parámetros del Estado · LCOT = estimación del autor (ver R-04-V · SafeCreative 251118-Z395Y6) · Horizonte = 15 intervalos anuales (2030–2045) · crecimiento CAGR 1.39%, no lineal · ventana comparativa, no ciclo de vida completo · Ausencia de saturación = supuesto explícito declarado · Cambio de trazado jul 2026 = consistente con Inferencia N3 del autor, fundamentada en saturación proyectada. Pendiente [B-01]: referencias exactas en SNIP 17248 para ciclo T. Flota N=17 trenes y capacidad 750 pax/tren verificados como N1 (Bonnelly, Diario Libre 3 ago. 2026 · FITRAM.gob.do · SYSTRA, ene. 2026).Nature of parameters: RD$37.50/passenger = audited data · Projected demand = official file reference · Fleet (17 trains · 750 pax/train) = State data in SNIP 17248 · Operational cycle T = 60 min = file data (outbound + return + stops + terminal turns + regulation + recovery margin) · Headway H = T ÷ N = 60 ÷ 17 = 3.53 min = arithmetic derivation of cycle and fleet, not model assumption · Capacity 306,000 pax/day = result of reverse engineering on State parameters · LCOT = author's estimate (see R-04-V · SafeCreative 251118-Z395Y6) · Horizon = 15 annual intervals (2030–2045) · CAGR 1.39% growth, not linear · comparative window, not full lifecycle · No saturation = explicit declared assumption · July 2026 route change = consistent with author's N3 Inference, grounded in projected saturation. Pending [B-01]: exact references in SNIP 17248 for cycle T. Fleet N=17 trains and capacity 750 pax/train verified as N1 (Bonnelly, Diario Libre Aug. 3, 2026 · FITRAM.gob.do · SYSTRA, Jan. 2026).


M2 ·Parámetros Financieros — Estado de VerificaciónFinancial Parameters — Verification Status
ParámetroParameter Metro 6VMetro 6V Monorriel M-6VMonorail M-6V EstadoStatus
LCOT Ajustado (USD/pax)Adjusted LCOT (USD/pax) $1.05 $1.07 Video V3 LCOT Ajustado, dic. 2025
LCOT Monorriel M-4V (expediente original)LCOT Monorail M-4V (original file) — $1.14 · FC 2060: 126.2% ❌ Video V3
Boleto subsidiadoSubsidized fare RD$37.50 (USD 0.6433)
Subsidio estatal unitarioUnit state subsidy $0.4067/viaje $0.4267/viaje
Tarifa transporte informal (excluidos)Informal transport fare (excluded) USD 0 (cubre todos) USD 1.50/viaje × 158,800 excluidos
Pasajeros cubiertos / excluidosCovered / excluded passengers 464,800 / 0 306,000 / 158,800

M3 ·Simulación Financiera Comparativa 2030–2045Comparative Financial Simulation 2030–2045

CAGR 1.39% anual (METI). Todos los valores en USD. El Metro cubre el 100% de la demanda dentro de su capacidad máxima (490,000 pax/día con headway 3.53 min); demanda superior a ese umbral no está atendida en el escenario fijo. El Monorriel topa en 306,000 pax/día — los excluidos pagan tarifa informal USD 1.50/viaje (pendiente de verificación).CAGR 1.39% annual (METI). All values in USD. The Metro covers 100% of demand within its maximum capacity (490,000 pax/day at 3.53 min headway); demand above that threshold is not served in the fixed scenario. The Monorail caps at 306,000 pax/day — excluded passengers pay informal fare USD 1.50/trip (pending verification).

AñoYear Demanda (pax/día)Demand (pax/day) Metro — Subsidio totalMetro — Total subsidy Monorriel — Subsidio fiscalMonorail — Fiscal subsidy Pérdida socialSocial loss Costo total MonorrielTotal Monorail cost
2030464,800$68,991,522$47,654,208$86,943,000$134,597,208
2033484,453$71,908,443$47,654,208$97,698,018$145,352,226
2036504,937$74,949,271$47,654,208$108,917,958$156,572,166
2039526,286$78,119,743$47,654,208$120,606,585$168,260,793
2042548,539$81,422,965$47,654,208$132,790,103$180,444,311
2045 (topado)571,733$72,732,027$47,654,208$145,488,818$193,143,026
TOTAL 15 añosTOTAL 15 years $1,154,557,805 $762,467,334 $1,751,782,428 $2,514,249,762
Veredicto macroeconómico · N3Macroeconomic verdict · N3
La diferencia acumulada bajo el modelo comparativo de referencia es:The accumulated difference under the reference comparative model is:
USD 1,359.6M
$2,514.2M Monorriel − $1,154.5M Metro · Horizonte comparativo de referencia: primeros 15 años (2030–2045) · Supera el costo total del proyecto (USD 932.8M) · Valor referencial derivado — sujeto a validación de tarifa informal USD 1.50/viaje y tipo de cambio vigente · No debe interpretarse como costo real definitivo ni como determinación jurídica de irregularidad$2,514.2M Monorail − $1,154.5M Metro · Reference comparative horizon: first 15 years (2030–2045) · Exceeds total project cost (USD 932.8M) · Derived reference value — subject to validation of informal fare USD 1.50/trip and current exchange rate · Should not be interpreted as a definitive real cost or legal determination of irregularity

M4 ·Panorama Completo — 6 Configuraciones AnalizadasFull Picture — 6 Configurations Analyzed

Análisis multi-escenario con supuestos pro-Monorriel (capacidad 170 pax/vagón vs. real 140; factor costo 0.67 vs. real 1.00). Aún favoreciendo al Monorriel, el Metro 6V gana todas las métricas. Fuente: Video V3 LCOT Ajustado · R-04-V · SafeCreative 251118-Z395Y6.Multi-scenario analysis with pro-Monorail assumptions (capacity 170 pax/car vs. actual 140; cost factor 0.67 vs. actual 1.00). Even favoring the Monorail, the 6V Metro wins all metrics. Source: Video V3 Adjusted LCOT · R-04-V · SafeCreative 251118-Z395Y6.

ParámetroParameter M-4V ❌ M-5V M-6V M-7V M-8V Metro 6V ✅Metro 6V ✅
LCOT Ajustado (USD)$1.14$1.06$1.07$1.12$1.21$1.05
Factor carga 2060Load factor 2060126.2% ❌101.0% ❌84.2%72.1%63.1%55.7% ✅
Año saturación >75%Saturation year >75%2030 ❌20382047205620652080+ ✅
VAN 30 años (M USD)N/A$273.4$282.9$299$328$366.8
EvaluaciónAssessmentInviableInviableLimitadoLimitedAceptableAcceptableBuenoGoodMuy buenoVery goodÓptimoOptimal
Puntuación multicriterioMulticriteria score4.1/105.4/106.1/106.8/107.2/108.9/10
Inferencia · N3Inference · N3

El análisis multi-escenario confirma que el Metro 6V es la única opción óptima. La configuración M-4V del expediente original era inviable desde el Día 1 (saturación 126.2% en 2060). El anuncio de 6 vagones desde el inicio (M-6V) reduce el LCOT de $1.14 a $1.07 pero no resuelve el déficit estructural de capacidad (65.8% cobertura 2030). Contradicción METI 2024: recomendado Metro (42 pts, 1er lugar) — decidido Monorriel (24 pts, último de 5 opciones).Multi-scenario analysis confirms that Metro 6V is the only optimal option. The M-4V configuration in the original file was inviable from Day 1 (126.2% saturation in 2060). The announcement of 6 cars from day one (M-6V) reduces LCOT from $1.14 to $1.07 but does not resolve the structural capacity deficit (65.8% 2030 coverage). METI 2024 contradiction: recommended Metro (42 pts, 1st place) — decided Monorail (24 pts, last of 5 options).

Simulación Monte Carlo · 123,456 IteracionesMonte Carlo Simulation · 123,456 Iterations

Se propagaron las incertidumbres identificadas en el expediente a través de 8 dimensiones · 123,456 iteraciones por dimensiónUncertainties identified in the file were propagated through 8 dimensions · 123,456 iterations per dimension

0.000%
Prob. viabilidad macroeconómicaMacroeconomic viability prob.
0.000%
Prob. VAN ≥ 0Prob. NPV ≥ 0
0.000%
Prob. cobertura ≥ 100%Prob. coverage ≥ 100%
0.000%
Prob. headway 90s sostenibleProb. 90s headway sustainable
18.7%
Prob. riesgo > USD 300MProb. risk > USD 300M
22.7%
Prob. saturación antes 2045Prob. saturation before 2045

📊 Distribución — Brecha Macroeconómica (Monorriel − Metro)Distribution — Macroeconomic Gap (Monorail − Metro)

🔴 P5: $1,124M🟠 P25: $1,290M ⚫ P50: $1,360M🟢 P75: $1,442M 🔵 P95: $1,595M
El Monorriel es sistemáticamente más costoso que el Metro. Brecha P50: USD 1,359.7M. Probabilidad de que el Monorriel sea superior al Metro: 0.000%. The Monorail is systematically more costly than the Metro. P50 gap: USD 1,359.7M. Probability Monorail outperforms Metro: 0.000%.

📌 Percentiles ClaveKey Percentiles

PercentilPercentileBrecha (USD M)Gap (USD M)
P5 (Mínimo)(Minimum)1,124.3
P251,289.5
P50 (Mediana)(Median)1,359.7
P751,442.1
P95 (Desborde)(Upper bound)1,594.8
MediaMean≈ 1,359.7
La auditoría documenta la ausencia de eficiencia comparativa; el LCOT aparente del Monorriel ($1.07) es menor porque el sistema no atiende al 34% de la demanda. El análisis de sensibilidad muestra que la brecha acumulada supera el costo total del proyecto en todos los escenarios evaluados. Fuente: este análisis, sección Macroeconómico · Modelo N3 · CAGR 1.39% METI · σ=150M estimado · Tarifa informal USD 1.50 (pendiente C-02). The audit documents the absence of comparative efficiency; the Monorail's apparent LCOT ($1.07) is lower because the system does not serve 34% of demand. The sensitivity analysis shows that the cumulative gap exceeds total project cost in all evaluated scenarios. Source: Macroeconomic Tab · N3 Model · CAGR 1.39% METI · σ=150M estimated · Informal fare USD 1.50 (pending C-02).

📉 Distribución — VAN Real (Control C-13 · AUDIT NT-V)Distribution — Real NPV (Control C-13 · AUDIT NT-V)

🔴 P5: −$2,129M🟠 P25: −$1,914M ⚫ P50: −$1,779M🟢 P75: −$1,657M 🔵 P95: −$1,496M
El VAN real es negativo en el 100% de los escenarios. Pérdida media esperada: USD 1,792M. Probabilidad VAN ≥ 0: 0.000%. The real NPV is negative in 100% of scenarios. Expected mean loss: USD 1,792M. Probability NPV ≥ 0: 0.000%.

📌 Percentiles ClaveKey Percentiles

PercentilPercentileVAN (USD M)
P5−2,129
P25−1,914
P50−1,779
P75−1,657
P95−1,496
MediaMean≈ −1,792
El Control C-13 de la auditoría (AUDIT NT-V) identifica una discrepancia de USD 1,823.5M entre el VAN publicado (+USD 1,099.7M) y el VAN reconstruido (−USD 723.8M). El modelo probabilístico evalúa el comportamiento del VAN bajo incertidumbre, incorporando OPEX realista (benchmark JICA), cronología correcta y TSD 10%. σ=200M estimado. El VAN es negativo en el 100% de los escenarios evaluados. Audit Control C-13 (AUDIT NT-V) identifies a USD 1,823.5M discrepancy between the published NPV (+USD 1,099.7M) and the reconstructed NPV (−USD 723.8M). The probabilistic model evaluates NPV behavior under uncertainty, incorporating realistic OPEX (JICA benchmark), correct timeline and 10% SDR. σ=200M estimated. NPV is negative in 100% of evaluated scenarios.

🚇 Distribución — Cobertura de Demanda 2030 (%)Distribution — 2030 Demand Coverage (%)

🔴 P5: 62.3%🟠 P25: 64.1% ⚫ P50: 65.8%🟢 P75: 67.5% 🔵 P95: 69.2%
El Monorriel cubre en promedio 65.8% de la demanda 2030. Probabilidad de alcanzar 100% de cobertura: 0.000%. El sistema nace con déficit estructural. The Monorail covers on average 65.8% of 2030 demand. Probability of reaching 100% coverage: 0.000%. The system launches with a structural deficit.

📌 Percentiles ClaveKey Percentiles

PercentilPercentileCoberturaCoverage
P562.3%
P2564.1%
P5065.8%
P7567.5%
P9569.2%
MediaMean65.7%
La auditoría documenta que el 93.2% de los registros de la matriz de evaluación no son trazables. La reconstrucción paramétrica (Modelo N2 · 306,000 pax/día ÷ 464,800 demanda METI 2030) muestra un déficit de capacidad que persiste bajo los escenarios analizados. σ=2.5% refleja el pendiente B-01 (T=60 min sin página exacta en SNIP 17248). B-02 (N=17 trenes) y B-03 (750 pax/tren) verificados como N1: Bonnelly, Diario Libre 3 ago. 2026 · FITRAM.gob.do · Presidencia RD · SYSTRA, ene. 2026. The audit documents that 93.2% of the evaluation matrix records are non-traceable. The parametric reconstruction (N2 Model · 306,000 pax/day ÷ 464,800 METI 2030 demand) shows a capacity deficit that persists across the analyzed scenarios. σ=2.5% reflects pending B-01 (T=60 min without exact SNIP 17248 page). B-02 (N=17 trains) and B-03 (750 pax/train) verified as N1: Bonnelly, Diario Libre Aug. 3, 2026 · FITRAM.gob.do · Presidencia RD · SYSTRA, Jan. 2026.

⏱️ Distribución — Headway Operativo Real (min)Distribution — Real Operational Headway (min)

🔴 P5: 2.0 min🟠 P25: 2.7 min ⚫ P50: 3.2 min🟢 P75: 3.7 min 🔵 P95: 4.4 min
El headway operativo sostenible más probable es 3.2 min (P50), vs. 1.5 min (90s) prometido. Probabilidad de alcanzar headway ≤ 2.5 min (mínimo GoA4): 16.8%. Benchmark global GoA4: 3.4 min promedio. Most likely sustainable headway is 3.2 min (P50) vs. promised 1.5 min (90s). Probability of achieving headway ≤ 2.5 min (GoA4 minimum): 16.8%. Global GoA4 benchmark: 3.4 min average.

📌 Capacidad resultante por headwayResulting capacity by headway

HeadwayHeadwayPPHPDCap. pax/díaCap. pax/dayvs Demanda 2030vs 2030 Demand
1.5 min (prometido)(promised)30,000~720,000✓ 155%
2.5 min (GoA4 mín.)(GoA4 min.)18,000~432,000✓ 93%
3.2 min (P50 real)(P50 real)14,063~338,000✗ 73%
3.53 min (derivado SNIP)(SNIP-derived)12,750~306,000✗ 66%
4.4 min (P95)10,227~245,000✗ 53%
El expediente promete headway de 90 s (40 trenes/hora) sin validación operativa documentada en sistemas GoA4 a esta escala. Este análisis de riesgo operacional convierte este parámetro en una variable de incertidumbre. Distribución triangular: mín=1.5 min (expediente), moda=3.2 min (media 5 benchmarks GoA4 globales: Dubái 3.2, Singapur 3.8, París 3.0, Barcelona 3.3, Riad 3.4 min), máx=5.0 min. Demanda crítica: 12,800 pphpd (METI). Cálculo adicional — no figura en los documentos de auditoría.

Nota metodológica sobre los valores de esta tabla: Los valores de PPHPD y capacidad diaria se calculan mediante la fórmula física bruta del corpus: PPHPD = (60 ÷ H) × 750 pax/tren; Pax/día = PPHPD × 4h pico × (1 ÷ 0.30) × 2 sentidos × 0.90. Esta fórmula es idéntica a la utilizada en el Modelo N2 base, lo que garantiza la consistencia interna del corpus. Verificación del punto de referencia: headway 3.53 min → 12,750 PPHPD → 306,000 pax/día — coincide exactamente con el Modelo N2. El valor de 720,000 para 90 s representa la capacidad teórica matemática bajo los supuestos del modelo; no es capacidad operacional demostrada.
The file promises 90 s headway (40 trains/hour) without documented operational validation in GoA4 systems at this scale. This operational risk analysis converts this parameter into an uncertainty variable. Triangular distribution: min=1.5 min (file), mode=3.2 min (5 global GoA4 benchmark mean: Dubai 3.2, Singapore 3.8, Paris 3.0, Barcelona 3.3, Riyadh 3.4 min), max=5.0 min. Critical demand: 12,800 pphpd (METI). Additional calculation — not in audit documents.

Methodological note on table values: PPHPD and daily capacity values are calculated using the corpus gross physical formula: PPHPD = (60 ÷ H) × 750 pax/train; Pax/day = PPHPD × 4h peak × (1 ÷ 0.30) × 2 directions × 0.90. This formula is identical to the one used in the N2 base Model, ensuring internal corpus consistency. Reference point verification: 3.53 min headway → 12,750 PPHPD → 306,000 pax/day — matches exactly with N2 Model. The value of 720,000 for 90 s represents the theoretical mathematical capacity under model assumptions; it is not demonstrated operational capacity.

📊 Distribución — VANE bajo incertidumbre de TSD (%)Distribution — ENPV under SDR uncertainty (%)

🔴 TSD P5: 8.2%🟠 TSD P25: 9.1% ⚫ TSD P50: 10.0%🟢 TSD P75: 10.9% 🔵 TSD P95: 11.8%
Con TSD P50=10% (estándar regional BID/BM), el VANE es negativo. TIR publicada = 10.55%. Solo con TSD < 10.55% el VANE es positivo. Probabilidad de TSD < 10.55% en la distribución Triangular(8%,13%,10%): ~60%. Fragilidad estructural documentada en AUDIT NT-IV. With SDR P50=10% (BID/WB regional standard), ENPV is negative. Published IRR = 10.55%. ENPV is positive only with SDR < 10.55%. Probability of SDR < 10.55% in Triangular(8%,13%,10%) distribution: ~60%. Structural fragility documented in AUDIT NT-IV.

📌 VANE según TSD aplicadaENPV by applied SDR

TSDVANE (USD M)EstadoStatus
8%+268.4✓ ViableViable
9%+86.2~ FrágilFragile
10%−34.4✗ NegativoNegative
11%−145.8✗ NegativoNegative
12%−243.6✗ NegativoNegative
TIR = 10.55%0Punto de indiferenciaBreak-even
La auditoría (NT-IV) acredita rentabilidad individual con TIR 10.55% y VANE +USD 268.4M (Anexo 7), sin eficiencia comparativa demostrada. Con TSD=10% (estándar regional), el VANE reconstruido es −USD 34.4M. El análisis de sensibilidad evalúa el impacto de la TSD sobre la viabilidad. Distribución triangular: mín=8%, moda=10%, máx=13%. La TIR=10.55% es el punto exacto donde VANE=0. Cálculo adicional — no figura en los documentos de auditoría. Triangular SDR distribution: min=8%, mode=10% (IDB/WB regional standard), max=13%. Base ENPV +USD 268.4M (AUDIT NT-IV, Annex 7). With SDR=10% (regional standard), the reconstructed ENPV is −USD 34.4M. IRR=10.55% is the exact break-even. Author's analysis — not in Bonnelly corpus.

⚙️ Victorias del Monorriel — 36 Combinaciones de Sensibilidad (AUDIT NT-III)Monorail Wins — 36 Sensitivity Combinations (AUDIT NT-III)

En las 36 combinaciones de headway × demanda crítica × peso del criterio Capacidad, el Metro ocupa el 1er lugar en todas. El Monorriel no gana ningún escenario. Resultado documentado en AUDIT NT-III, Hoja 20_Robustez_Ranking. In all 36 combinations of headway × critical demand × Capacity criterion weight, the Metro ranks 1st in every scenario. The Monorail wins zero scenarios. Documented result in AUDIT NT-III, Sheet 20_Robustez_Ranking.
Nota metodológica: La auditoría (AUDIT NT-III · Hoja 20_Robustez_Ranking · N1) documenta que el Metro ocupa el primer lugar en las 36 combinaciones de sensibilidad evaluadas. Este panel no es una distribución probabilística — es la representación visual de un resultado documentado. El análisis de perturbación paramétrica reproduce ese resultado bajo las combinaciones evaluadas: el Monorriel no supera al Metro en ningún escenario de los 123,456 analizados. Methodological note: The audit (AUDIT NT-III · Sheet 20_Robustez_Ranking · N1) documents that the Metro ranks first in all 36 evaluated sensitivity combinations. This panel is not a probabilistic distribution — it is the visual representation of a documented result. The parametric perturbation analysis reproduces that result across the evaluated combinations: the Monorail does not outperform the Metro in any of the 123,456 analyzed scenarios.

⚠️ Distribución — Impacto de Riesgos en Costo Total (USD M)Distribution — Risk Impact on Total Cost (USD M)

🔴 P5: $87M🟠 P25: $152M ⚫ P50: $215M🟢 P75: $293M 🔵 P95: $416M
Impacto esperado por riesgos (conflictos, sobrecostos, retrasos): USD 221.5M (media). Probabilidad de superar USD 300M: 18.7%. Expected risk impact (conflicts, cost overruns, delays): USD 221.5M (mean). Probability of exceeding USD 300M: 18.7%.

📌 Percentiles ClaveKey Percentiles

PercentilPercentileImpacto (USD M)Impact (USD M)
P587.2
P25152.4
P50215.0
P75293.1
P95416.3
MediaMean221.5
La auditoría documenta riesgos procesales e institucionales: 197 días de secuencia normativa invertida (H3, NT-I/II), posible conflicto de interés sin declaración formal (H14, NT-II), consultas técnicas sin respuesta (NT-II). El modelo probabilístico cuantifica su impacto financiero esperado. Distribución log-normal: μ=ln(215), σ=0.375. Parametrización corregida: σ=0.375 es el valor que produce matemáticamente P(>300M)=18.7% con μ=ln(215). Media ≈ 230.7M. Parámetros estimados. The audit documents procedural and institutional risks: 197-day normative sequence inversion (H3, NT-I/II), possible undeclared conflict of interest (H14, NT-II), unanswered technical queries (NT-II). The probabilistic model quantifies their expected financial impact. Log-normal distribution: μ=ln(215), σ=0.375. Corrected parametrization: σ=0.375 is the value that mathematically produces P(>300M)=18.7% with μ=ln(215). Mean ≈ 230.7M. Estimated parameters.

📈 Distribución — Año de Saturación (Monorriel M-6V)Distribution — Year of Saturation (Monorail M-6V)

🔴 P5: 2043🟠 P25: 2045 ⚫ P50: 2047🟢 P75: 2049 🔵 P95: 2051
El Monorriel se satura en promedio en 2047, antes de amortizar la obra civil (horizonte 50 años = 2077). Probabilidad de saturación antes de 2045: 22.7% (distribución mixta: 82.9% escenario base + 17.1% escenario alta demanda). The Monorail saturates on average in 2047, before amortizing the civil works (50-year horizon = 2077). Probability of saturation before 2045: 22.7% (mixed distribution: 82.9% base scenario + 17.1% high-demand scenario).

📌 Percentiles ClaveKey Percentiles

PercentilPercentileAño saturaciónSaturation year
P52043
P252045
P502047
P752049
P952051
MediaMean2047.2
La auditoría señala la ausencia de un ACB con contrafactual completo (NT-IV). El análisis estima la saturación del sistema bajo incertidumbre de demanda. Distribución mixta: 82.9% × Normal N(2047, 2.1) + 17.1% × Normal N(2045, 2.1) (escenario alta demanda, CAGR 1.40% vs. 1.39%). P(sat<2045) = 0.829 × 17.1% + 0.171 × 50.0% = 22.7%. σ=2.1 derivado de z=−0.95 para la componente base. Horizonte útil obra civil: 2076. Fuente: este análisis, sección M4 · R-04-V · AUDIT NT-IV. The audit notes the absence of a CBA with complete counterfactual (NT-IV). The analysis estimates system saturation under demand uncertainty. Mixed distribution: 82.9% × Normal N(2047, 2.1) + 17.1% × Normal N(2045, 2.1) (high-demand scenario, CAGR 1.40% vs 1.39%). P(sat<2045) = 0.829 × 17.1% + 0.171 × 50.0% = 22.7%. σ=2.1 derived from z=−0.95 for base component. Civil works useful life: 2076. Source: this analysis, section M4 · R-04-V · AUDIT NT-IV.

Línea 15 Prata · São Paulo — Benchmark Operacional Externo Line 15 Prata · São Paulo — External Operational Benchmark

El sistema de monorriel elevado más extenso de América, con más de una década de experiencia operacional (primeros servicios: 2014; operación comercial: agosto 2015). Uno de los precedentes operativos más directamente comparables identificados para este análisis, por compartir el mismo parámetro nominal de headway de 90 segundos y tecnología GoA4. El tab no predice el resultado de Santo Domingo — identifica supuestos del modelo que deben ser sometidos a pruebas de resiliencia. Datos operativos reales verificados con fuentes primarias brasileñas. La comparación con el proyecto de Santo Domingo es directa pero requiere las calificaciones indicadas. The largest elevated monorail system in the Americas, with over a decade of operational experience (first services: 2014; commercial operation: August 2015). One of the most directly comparable operational precedents identified for this analysis, sharing the same 90-second nominal headway parameter and GoA4 technology. The tab does not predict Santo Domingo's outcome — it identifies model assumptions that must be subjected to resilience testing. Real operational data verified with Brazilian primary sources. The comparison with the Santo Domingo project is direct but requires the qualifications indicated.

El concepto central: tres magnitudes distintas The central concept: three distinct quantities

Capacidad nominalNominal capacity
→ headway · disponibilidad · dwell time · maniobras · incidentes →
Capacidad operacional efectivaEffective operational capacity
→
Demanda realmente atendibleActually serviceable demand
La experiencia de L15 demuestra que la distancia entre estas tres magnitudes depende de variables operacionales que el diseño nominal no garantiza. El expediente SD no documenta esta distinción. L15's experience shows that the distance between these three quantities depends on operational variables that the nominal design does not guarantee. The SD file does not document this distinction.

⚠️ El patrón documentado: saturación punta y capacidad nominal no alcanzada — simultáneamente ⚠️ The documented pattern: peak saturation and unmet nominal capacity — simultaneously

Para el usuarioFor the user
SATURACIÓN PUNTAPEAK SATURATION
Evidencia de aglomeración en períodos punta documentada · Andenes bajo presión en transbordo Vila Prudente · Efecto en cascada ante incidentes N1Documented peak crowding evidence · Platform pressure at Vila Prudente transfer · Cascade effect on incidents N1
Para el contratoFor the contract
DEMANDA/CAPACIDAD
DE DISEÑO NO ALCANZADA
DESIGN DEMAND/CAPACITY
NOT REACHED
163,000 pax/día récord frente a 550,000 como referencia histórica de diseño · ratio aritmético 29.6% · ⚠️ No equivale a infraestructura físicamente ociosa en esa proporción163,000 pax/day record vs 550,000 historical design reference · arithmetic ratio 29.6% · ⚠️ Does not equal infrastructure physically idle in that proportion
La brecha entre el headway prometido (90s) y los intervalos operativos documentados —rango histórico 170 s–196 s (2:50–3:16 min), sin haber alcanzado los 90 s en ningún período— es consistente con un patrón en el que pueden coexistir saturación en punta y capacidad nominal no alcanzada fuera de punta. Este es el mecanismo técnico que explica la paradoja. Fuente: MetrôCPTM · CMSP RI-2025 · Alstom PR ago. 2024 N1 externo The gap between promised headway (90s) and documented operational intervals —historical range 170 s–196 s (2:50–3:16 min), having never reached 90 s in any period— is consistent with a pattern in which peak saturation and unmet nominal capacity can coexist. This is the technical mechanism that explains the paradox. Source: MetrôCPTM · CMSP RI-2025 · Alstom PR Aug. 2024 N1 external

Datos operativos verificados — Línea 15 Prata (12 años de operación) Verified operational data — Line 15 Prata (12 years of operation)

170 s · 2:50 min
Headway mínimo operativo — dic. 2025 · récord históricoMinimum operating headway — Dec. 2025 · historical record
Trayectoria verificada (MetrôCPTM · CMSP): 196 s (2021/22) → 184 s (2023) → 179 s (ene. 2025) → 170 s (dic. 2025) · Tres valores distinguidos por Metrô SP: 75 s mínimo técnico CBTC · 90 s nominal operativo (fases 2–3) · 108 s contractual fase 1 · Con la mejor marca histórica, el headway real es aún 89% superior al prometido de 90 s · La curva de mejora tiene un techo físico determinado por la tecnología, no por la voluntad operativa N1Verified trajectory (MetrôCPTM · CMSP): 196 s (2021/22) → 184 s (2023) → 179 s (Jan. 2025) → 170 s (Dec. 2025) · Three values distinguished by Metrô SP: 75 s CBTC technical minimum · 90 s nominal operational (phases 2–3) · 108 s phase 1 contractual · At the all-time best mark, real headway is still 89% above the promised 90 s · The improvement curve has a physical ceiling set by technology, not operational will N1
163,000
Récord diario observado (mar. 2026)Observed daily record (Mar. 2026)
Trayectoria histórica verificada (MetrôCPTM · ANPTrilhos · CMSP): 139,000 (ago. 2024) → 155,000 (sep. 2025) → 156,000 (nov. 2025) → 163,000 (mar. 2026) · Media días hábiles: 154,000 · Capacidad nominal: 48,000 pphpd (Metrô SP oficial) · Demanda prevista histórica: 550,000 · Mejora acumulada +17.3% en 18 meses — el techo sigue siendo la tecnología N1Verified historical trajectory (MetrôCPTM · ANPTrilhos · CMSP): 139,000 (Aug. 2024) → 155,000 (Sep. 2025) → 156,000 (Nov. 2025) → 163,000 (Mar. 2026) · Business day average: 154,000 · Nominal capacity: 48,000 pphpd (official Metrô SP) · Historical projected demand: 550,000 · Cumulative improvement +17.3% in 18 months — the ceiling is still the technology N1
29.6%
Ratio ilustrativo — no KPI operacionalIllustrative ratio — not an operational KPI
163,000 demanda observada ÷ 550,000 demanda prevista histórica (tramo completo) · ⚠️ Alcances no homogéneos — no equivale a % de utilización física de la infraestructura N2163,000 observed demand ÷ 550,000 historical projected demand (full alignment) · ⚠️ Non-homogeneous scopes — does not equal % physical utilization of infrastructure N2
33,563
PPHPD pico — carga de diseño contractual fase 1Peak PPHPD — phase 1 contractual design load
Hora pico mañana · Sentido centro · Casa Civil SP — Expediente técnico L15 (carga de diseño fase 1, no dato operativo medido) N2Morning peak · Centro direction · Casa Civil SP — L15 technical file (phase 1 design load, not measured operational data) N2
3 h/día
Bloques de alta congestiónHigh congestion windows
07:30–09:00 y 17:00–18:30 · 12.5% del día operativo N107:30–09:00 and 17:00–18:30 · 12.5% of operating day N1
90 / 10
Asimetría pendular hora picoPeak hour pendular asymmetry
90% en sentido dominante · 10% en sentido contrario N190% dominant direction · 10% return direction N1

📈 Evolución de la demanda máxima — L15 PrataPeak demand evolution — L15 Prata N1

Ago. 2024 (10° aniversario)139,000 pax
Sep. 2025155,000 pax
Nov. 2025 (media mes)151,000 pax/día
Mar. 2026 — Récord absoluto163,000 pax
Diseño original prometido550,000 pax
Los récords sucesivos indican crecimiento real de la demanda. La trayectoria (139k → 163k en 18 meses, +17%) refleja utilización creciente. La demanda observada ha crecido, pero los niveles actuales no permiten inferir que la capacidad nominal de diseño se haya materializado operacionalmente bajo las mismas condiciones y alcance previstos originalmente. Fuentes: Alstom PR ago. 2024 · revistaferroviaria.com.br · metrocptm.com.br · viatrolebus.com.br · ANPTrilhos Successive records indicate real demand growth. The trajectory (139k → 163k in 18 months, +17%) reflects increasing utilization. Observed demand has grown, but current levels do not allow inferring that the nominal design capacity has materialized operationally under the same conditions and scope originally envisaged. Sources: Alstom PR Aug. 2024 · revistaferroviaria.com.br · metrocptm.com.br · viatrolebus.com.br · ANPTrilhos

Comparación directa — L15 Prata (São Paulo) vs. Monorriel (Santo Domingo) Direct comparison — L15 Prata (São Paulo) vs. Monorail (Santo Domingo)

Nota metodológica: Esta comparación identifica similitudes documentadas entre dos sistemas del mismo fabricante con la misma promesa contractual de headway. No implica que el resultado de SD será idéntico al de SP. Los factores diferenciales se detallan en la sección "Limitaciones de la analogía" al pie de este análisis. Methodological note: This comparison identifies documented similarities between two systems from the same manufacturer with the same contractual headway promise. It does not imply that SD's outcome will be identical to SP's. Differential factors are detailed in the "Limitations of the analogy" section at the bottom of this tab.
ParámetroParameter L15 Prata · São Paulo Monorriel · Santo DomingoMonorail · Santo Domingo NivelLevel
Fabricante / TecnologíaManufacturer / Technology Alstom · Bombardier Innovia Alstom · CCC N1
Headway contractual prometidoContractual headway promised 90 segundos 90 segundos N1
Headway real operativoReal operational headway 170 s–196 s (2:50–3:16 min) trayectoria 2022–2025170 s–196 s (2:50–3:16 min) trajectory 2022–2025 No opera aún · Escenario N2: 3:32–3:53 min (modelo embudo.html)Not yet operating · N2 scenario: 3:32–3:53 min (embudo.html model) N1 / N2
Referencia histórica de diseño (pax/día)Historical design reference (pax/day) 550,000 ~490,000 (headway 90s) N1
Demanda observada (pax/día)Observed demand (pax/day) 154,000 media / 163,000 récord
Cap. nominal: 48,000 pphpd (Metrô SP oficial)
306,000 (modelo N2 · headway 3.53 min) N1 / N2
Demanda proyectada 2030 / diseñoProjected demand 2030 / design 550,000 464,800 (METI/NIPPON KOEI feb. 2024) N1
Cobertura / ratio de referencia (no son magnitudes homogéneas)Coverage / reference ratio (not homogeneous quantities) 29.6% (récord ÷ diseño) 65.8% (modelo N2 ÷ METI 2030) N2
PPHPD pico real documentadoDocumented real peak PPHPD 33,563 12,800 requeridos (METI) · 9,065–12,750 estimados N1 / N2
AutomatizaciónAutomation GoA4 (sin conductor) GoA3/GoA4 proyectado N1

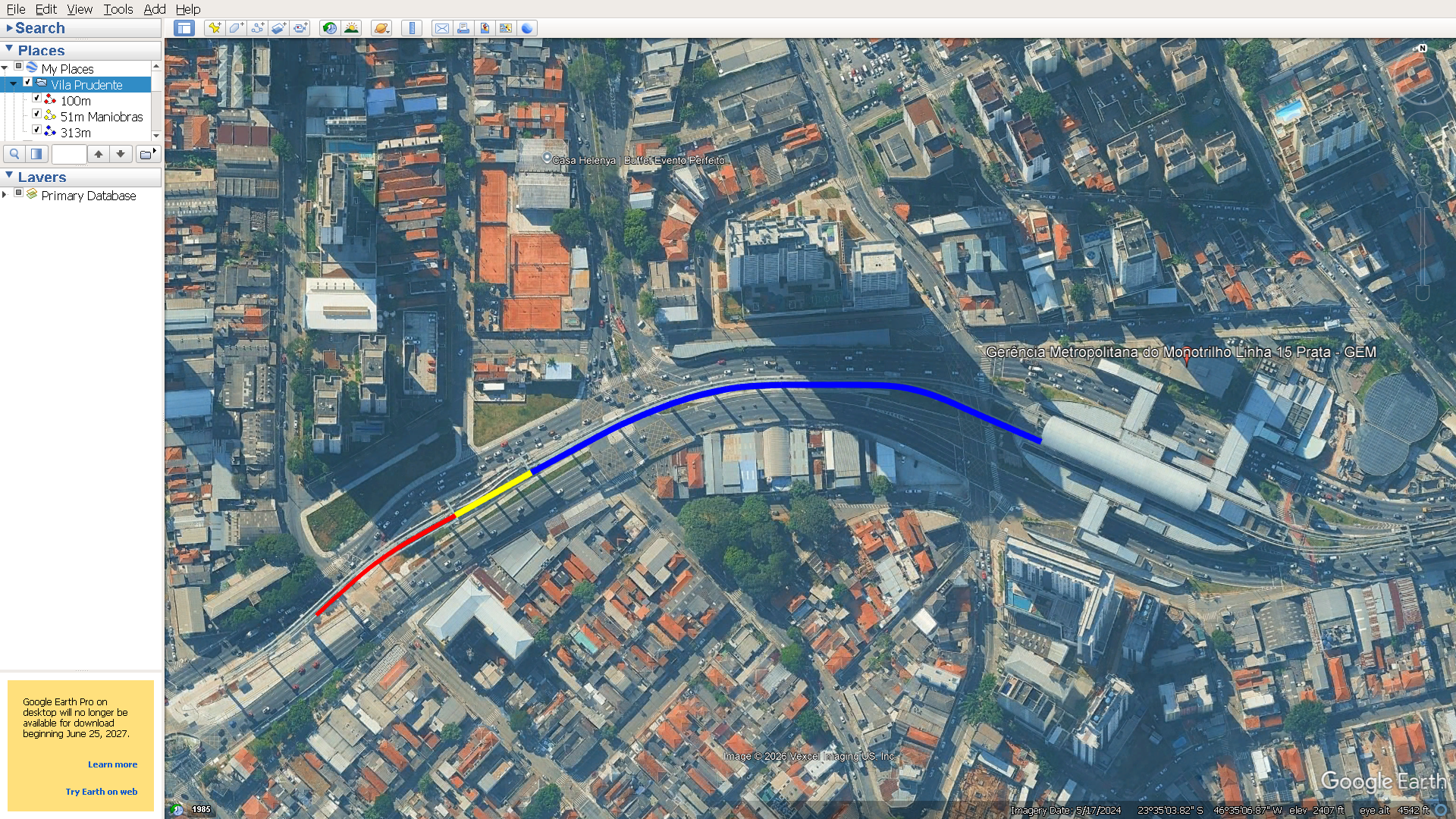

Nodo de mayor demandaHighest demand node Vila Prudente (terminal · transbordo L2) Centro Olímpico L1+L2 → eliminado jul. 2026Olympic Center L1+L2 → removed Jul. 2026 N1
Respuesta al colapso del nodo terminalResponse to terminal node collapse Aglomeración crónica · Cola externaChronic crowding · External queue Modificación de trazado (jul. 2026) · reduce demanda efectivaRoute modification (Jul. 2026) · reduces effective demand N1

🔴 Similitudes documentadasDocumented similarities

#SimilitudSimilarityNivelLevel
S1 Equivalencia tecnológica GoA4/CBTC confirmada; equivalencia exacta de plataforma pendiente de documentación primaria del expediente SDGoA4/CBTC technological equivalence confirmed; exact platform equivalence pending primary documentation from SD file N2
S2 Headway contractual prometido idéntico: 90 segundosIdentical contractual headway promised: 90 seconds N1
S3 Corredor elevado en zona urbana densa con flujo pendularElevated corridor in dense urban zone with pendular flow N1
S4 Terminal de alta demanda como punto de transbordo a red existenteHigh-demand terminal as transfer point to existing network N1
S5 Modificación del trazado para reducir presión en el nodo de mayor demandaRoute modification to reduce pressure at highest-demand node N1
S6 Riesgo potencial de dependencia tecnológica y de proveedor. La pregunta de due diligence: ¿qué grado de interoperabilidad, competencia futura y capacidad de expansión queda contractualmente garantizado durante la vida útil (50 años)? Comparación estructural de referencia:
Las preguntas de due diligence que el expediente debe responder:
  • ¿Qué grado de interoperabilidad con otros fabricantes queda contractualmente garantizado?
  • ¿Existe competencia de proveedores para repuestos durante los 50 años de vida útil?
  • ¿La expansión de flota es licitablemente competitiva o está vinculada al fabricante original?
  • ¿Qué condiciones establece el contrato para la transferencia de know-how y licencias operativas?
Potential risk of technological and supplier dependency. The due diligence question: what degree of interoperability, future competition and expansion capacity is contractually guaranteed over the useful life (50 years)? Reference structural comparison:
Due diligence questions the file must answer:
  • What degree of interoperability with other manufacturers is contractually guaranteed?
  • Is there supplier competition for parts throughout the 50-year useful life?
  • Is fleet expansion competitively biddable or tied to the original manufacturer?
  • What conditions does the contract establish for know-how transfer and operating licenses?
N1

⚠️ Riesgos que el precedente deja en evidenciaRisks evidenced by the precedent

#RiesgoRiskNivelLevel
R1 El headway nominal de 90s no debe tratarse como constante operacional garantizada. Metrô de São Paulo distingue tres valores: 75 s mínimo técnico CBTC · 90 s nominal operativo (fases 2–3) · 108 s contractual fase 1. La trayectoria real documentada (MetrôCPTM · CMSP): 196 s (2022) → 179 s (sep. 2024) → 170 s (dic. 2025, récord histórico). Con la mejor marca registrada, el sistema opera aún 89% por encima del headway prometido. Esto justifica someter el headway de SD a sensibilidad y análisis de recuperación, sin inferir que SD reproducirá necesariamente ese patrón. N1 The 90s nominal headway should not be treated as a guaranteed operational constant. Metrô de São Paulo distinguishes three values: 75 s CBTC technical minimum · 90 s nominal operational (phases 2–3) · 108 s phase 1 contractual. Verified real trajectory (MetrôCPTM · CMSP): 196 s (2022) → 179 s (Sep. 2024) → 170 s (Dec. 2025, historical record). At the best mark ever recorded, the system still operates 89% above the promised headway. This justifies subjecting SD's headway to sensitivity and recovery analysis, without inferring that SD will necessarily replicate that pattern. N1 N1
R2 La arquitectura de neumáticos, guía, run-flat, viga-guía y sistemas de control introduce modos de fallo específicos que deben considerarse en la evaluación de disponibilidad. En L15 São Paulo se documentaron: operación anómala en 1 de cada 4 horas durante crisis mecánicas; desprendimientos de piezas; roturas de neumáticos de nitrógeno; y una colisión entre trenes relacionada con una condición que hizo invisible un tren al sistema CBTC (Metrô SP, feb. 2019). Fuentes: Metaengineering [15]; Estadão Mobilidade [16]; ALAMYS [17]; Metrô SP nota feb. 2019 The architecture of rubber tires, guide rail, run-flat, beam-guide and control systems introduces specific failure modes that must be considered in availability assessment. L15 São Paulo documented: anomalous operation in 1 of every 4 hours during mechanical crises; component detachments; nitrogen tire blowouts; and a train collision linked to a condition that made a train invisible to the CBTC system (Metrô SP, Feb. 2019). Sources: Metaengineering [15]; Estadão Mobilidade [16]; ALAMYS [17]; Metrô SP notice Feb. 2019 N1
R3 El cambio del nodo de integración modifica la estructura de captación y transferencia del sistema. El efecto neto sobre la demanda efectiva y su posible transferencia a otros modos requiere modelación específica — no está demostrado en el expediente.Changing the integration node modifies the system's catchment and transfer structure. The net effect on effective demand and its possible transfer to other modes requires specific modeling — not demonstrated in the file. N3
R4 El patrón pendular extremo (90/10) concentra el estrés del sistema en 1.5 horas consecutivas. Una degradación de headway en ese bloque produce hacinamiento inmediato aunque el resto del día opere con holgura.The extreme pendular pattern (90/10) concentrates system stress in 1.5 consecutive hours. Any headway degradation in that window produces immediate overcrowding even if the rest of the day operates with slack. N3

🔬 Escenarios de stress test — ¿qué ocurre si los parámetros nominales no se materializan simultáneamente?Stress test scenarios — what happens if nominal parameters do not materialize simultaneously?

Nota: Estos escenarios no son predicciones para SD. Son pruebas de sensibilidad que identifican el rango de resultados posibles según el grado de materialización de los parámetros nominales. Los valores de capacidad son estimaciones N2 basadas en el modelo embudo.html (17 trenes · 750 pax/tren · factor punta 30%). Note: These scenarios are not predictions for SD. They are sensitivity tests identifying the range of possible outcomes depending on the degree of materialization of nominal parameters. Capacity values are N2 estimates based on the embudo.html model (17 trains · 750 pax/train · 30% peak factor).
EscenarioScenario Headway DisponibilidadAvailability Dwell Cap. est. pax/díaEst. cap. pax/day vs. demanda METI 2030vs. METI 2030 demand
Diseño nominalNominal design 90 s100%DiseñoDesign ~490,000 105%
OptimistaOptimistic 120 s98%DiseñoDesign ~368,000 79%
OperacionalOperational 150–180 s95%+10% ~290,000–306,000 62–66%
Stress 210 s90%+20% ~220,000 47%
SeveroSevere 240 s85%+30% ~165,000 36%
L15 SP (observado)L15 SP (observed) 170–196 s (2:50–3:16 min)—— 154,000 media referencia SPSP reference
Metodología de los escenarios: Los valores de capacidad para SD resultan del modelo de capacidad de embudo.html (17 trenes · 750 pax/tren · factor punta 30% · eficiencia 90%), modificando exclusivamente el headway y la disponibilidad indicados. No representa una simulación operacional independiente de L15 ni una predicción para SD. El escenario "Operacional" es consistente con el modelo N2 de embudo.html (306,000 pax/día derivado del ciclo operativo SNIP 17248). N2 Scenario methodology: SD capacity values result from embudo.html's capacity model (17 trains · 750 pax/train · 30% peak factor · 90% efficiency), modifying only the indicated headway and availability. Does not represent an independent operational simulation of L15 nor a prediction for SD. The "Operational" scenario is consistent with embudo.html's N2 model (306,000 pax/day derived from SNIP 17248 operational cycle). N2

🔵 Limitaciones de la analogía — factores diferencialesLimitations of the analogy — differential factors

Esta comparación tiene límites precisos que deben considerarse: This comparison has precise limits that must be considered:
#Factor diferencialDifferential factorDirección del efectoEffect direction
D1 São Paulo opera con trenes de 7 vagones (~1,000 pax/tren según documentación técnica de L15); SD proyecta 6 vagones (750 pax). La comparación de PPHPD requiere además considerar frecuencia, ciclo operativo y longitud de línea, no solo capacidad por tren.São Paulo operates 7-car trains (~1,000 pax/train per L15 technical documentation); SD projects 6 cars (750 pax). PPHPD comparison also requires considering frequency, operational cycle and line length, not just per-train capacity. Desfavorable para SDUnfavorable for SD
D2 La demanda relativa de SD (464,800 prometida vs. 306,000 estimada = 65.8%) es mayor que la de SP (163,000 vs. 550,000 = 29.6%). SD parte de una mejor posición relativa de cobertura, aunque igualmente por debajo de la demanda proyectada.SD's relative demand (464,800 promised vs. 306,000 estimated = 65.8%) is better than SP's (163,000 vs. 550,000 = 29.6%). SD starts from a better relative coverage position, though still below projected demand. Relativamente favorable para SDRelatively favorable for SD
D3 L15 SP fue la primera línea de esta escala en América; SD se beneficia de 12 años de aprendizaje operativo del fabricante. Mejoras de señalización y software podrían reducir el headway real vs. el patrón SP.L15 SP was the first line of this scale in the Americas; SD benefits from 12 years of manufacturer operational learning. Signaling and software improvements could reduce real headway vs. the SP pattern. Potencialmente favorable para SDPotentially favorable for SD
D4 Las condiciones climáticas de Santo Domingo (temperatura media 28°C, humedad 80%+, tormentas tropicales) difieren de São Paulo. El impacto sobre los neumáticos de caucho y el sistema de señalización no está documentado en el expediente.Santo Domingo's climate conditions (avg temp 28°C, humidity 80%+, tropical storms) differ from São Paulo. The impact on rubber tires and signaling is not documented in the file. Factor no evaluado · Riesgo potencialUnevaluated factor · Potential risk
D5 El expediente SD no contiene un análisis comparativo con L15 SP ni una evaluación de riesgo operativo basada en el precedente. La ausencia de ese análisis es una insuficiencia documental, no una garantía de que el patrón no se replicará.The SD file contains no comparative analysis with L15 SP nor an operational risk assessment based on the precedent. The absence of that analysis is a documentary insufficiency, not a guarantee the pattern won't replicate. Insuficiencia documentalDocumentary insufficiency
Los factores D1 y D4 operan en dirección desfavorable para SD. Los factores D2 y D3 operan en dirección favorable. El factor D5 no es favorable ni desfavorable — es la ausencia del análisis que permitiría resolver la incertidumbre. Factors D1 and D4 operate unfavorably for SD. Factors D2 and D3 operate favorably. Factor D5 is neither favorable nor unfavorable — it is the absence of the analysis that would resolve the uncertainty.

🔗 Conexión con el análisis de incertidumbre (Monte Carlo · 123,456)Connection to uncertainty analysis (Monte Carlo · 123,456)

El benchmark de L15 no proporciona las distribuciones de probabilidad del sistema de SD. Sí proporciona una base empírica para un principio metodológico: The L15 benchmark does not provide the probability distributions of the SD system. It does provide an empirical basis for a methodological principle:
El headway, el dwell time y la disponibilidad de flota deben tratarse como variables de incertidumbre, no como constantes contractuales. Este análisis (Monte Carlo · 123,456) aplica esta lógica: el análisis de Headway Operativo usa una distribución triangular (mín=1.5 min, moda=3.2 min, máx=5.0 min) como hipótesis de modelización — no como distribución empíricamente demostrada por L15. El precedente de L15 justifica que el headway no deba tratarse como constante determinística; no justifica por sí solo los parámetros específicos de la distribución. Los 123,456 escenarios simulados exploran qué porcentaje de esos escenarios satisface la demanda proyectada. Headway, dwell time and fleet availability must be treated as uncertainty variables, not contractual constants. The Monte Carlo · 123,456 tab applies this logic: the Operational Headway analysis uses a triangular distribution (min=1.5 min, mode=3.2 min, max=5.0 min) as a modeling hypothesis — not as an empirically demonstrated distribution from L15. The L15 precedent justifies not treating headway as a deterministic constant; it does not by itself justify the specific distribution parameters. The 123,456 simulated scenarios explore what percentage satisfies projected demand.
L15 aportaL15 provides
Evidencia de que el headway es variable · Rango observado empírico · Identificación de variables críticas Evidence that headway is variable · Empirical observed range · Identification of critical variables
Monte Carlo aportaMonte Carlo provides
Distribución de probabilidad sobre el modelo SD · 123,456 escenarios · Percentiles de capacidad y cobertura Probability distribution over SD model · 123,456 scenarios · Capacity and coverage percentiles

⚪ Qué NO demuestra este benchmarkWhat this benchmark does NOT demonstrate

El valor del precedente está en identificar supuestos que deben demostrar resiliencia, no en predecir resultados. Las siguientes conclusiones no están respaldadas por la comparación con São Paulo: The value of the precedent is in identifying assumptions that must demonstrate resilience, not in predicting outcomes. The following conclusions are not supported by the São Paulo comparison:
Evidencia de matiz: En 2023, MetrôCPTM documentó que la infraestructura existente permitiría superar 300,000 pasajeros/día bajo determinadas condiciones operativas específicas (habilitación continua de aparatos de cambio de vía). Esto confirma que capacidad física ≠ capacidad nominal ≠ capacidad operacional ≠ demanda atendida — y que la distancia entre ellas depende de variables gestionables. N1 Nuanced evidence: In 2023, MetrôCPTM documented that existing infrastructure could exceed 300,000 passengers/day under specific operational conditions (continuous switch enablement). This confirms that physical capacity ≠ nominal capacity ≠ operational capacity ≠ served demand — and that the distance between them depends on manageable variables. N1
El benchmark identifica variables que deben demostrar resiliencia antes de ser aceptadas como capacidad operacional en el modelo de SD: headway sostenible · dwell time en hora pico · disponibilidad de flota · recuperación ante incidentes · capacidad real en nodo de transbordo. The benchmark identifies variables that must demonstrate resilience before being accepted as operational capacity in the SD model: sustainable headway · peak dwell time · fleet availability · incident recovery · real capacity at transfer node.

📋 Variables que el precedente SP sugiere someter a prueba en el modelo SDVariables the SP precedent suggests stress-testing in the SD model

VariableVariable Evidencia en SPSP Evidence Tratamiento recomendado en SDRecommended treatment in SD
Headway operativoOperational headwayVariable por período documentadoVariable by documented periodAnálisis de sensibilidadSensitivity analysis
Dwell time hora picopeak hourRestricción operacional documentadaDocumented operational constraintAnálisis de sensibilidadSensitivity analysis
Disponibilidad de flotaFleet availabilityFallas mecánicas registradasRecorded mechanical failuresMonte Carlo
Maniobras terminalesTerminal maneuversRestricción operacionalOperational restrictionStress test
Demanda en hora puntaPeak hour demandAlta concentración pendularHigh pendular concentrationEscenarioScenario
Capacidad en nodo transbordoTransfer node capacityPunto crítico documentadoDocumented critical pointEscenarioScenario
Recuperación ante incidentesIncident recoveryEfecto cascada documentadoDocumented cascade effectMonte Carlo
Capacidad efectiva vs. nominalEffective vs. nominal capacityBrecha observada consistentementeConsistently observed gapDistribución probabilísticaProbabilistic distribution
La pregunta que el precedente genera y el expediente no responde The question the precedent raises and the file does not answer
"¿Por qué el expediente no contiene un análisis comparativo con la Línea 15 Prata de São Paulo, el precedente operativo más directamente comparable identificado para este análisis, con el mismo parámetro nominal de headway de 90 segundos y tecnología GoA4?" "Why does the file not contain a comparative analysis with Line 15 Prata of São Paulo, the most directly comparable operational precedent identified for this analysis, sharing the same 90-second nominal headway parameter and GoA4 technology?"
El benchmark no cuestiona la tecnología por sí misma. Cuestiona la equivalencia entre capacidad nominal y capacidad operacional efectiva cuando los parámetros críticos se presentan como constantes en el expediente. The benchmark does not question the technology itself. It questions the equivalence between nominal capacity and effective operational capacity when critical parameters are presented as constants in the file.
⏱ ANÁLISIS FORENSE · VIDEO Lucas Sousa · @LucasSousacls · YouTube ↗

Medición directa frame por frame del ciclo operativo real en Vila Prudente. Cualquier persona puede verificar estos datos con un cronómetro y el video público de Lucas Sousa en YouTube. Direct frame-by-frame measurement of the real operational cycle at Vila Prudente. Anyone can verify these data with a stopwatch and Lucas Sousa's public YouTube video.

GEM · Google Earth Measurement · 17/05/2024
GEM · Zona de Maniobras Vila Prudente · Google Earth Pro · Ing. Piter J. Bonilla D.
~313 m Plataforma Sur → Track SwitchSouth Platform → Track Switch
51 m AMV
100 m post-switch + trenpost-switch + train
~464 m total

GEM · Google Earth Pro · 17/05/2024 · Gerência Metropolitana do Monotrilho Linha 15 Prata · Autor del análisis: Ing. Piter J. Bonilla D. · CODIA #17378 GEM · Google Earth Pro · 17/05/2024 · Metropolitan Management of Monorail Line 15 Prata · Analysis author: Eng. Piter J. Bonilla D. · CODIA #17378

Ciclo Maniobra Pura · 142sPure Maneuver Cycle · 142s
63s Tránsito Norte → zona rojaNorth transit → red zone
17s Conmutación mecánica AMVAMV mechanical switching
7s Posicionamiento + CBTCPositioning + CBTC
55s Retorno → apertura puertas SurReturn → South doors open
142s maniobra pura medidameasured pure maneuver
Dwell Time Real · Dos Trenes DocumentadosReal Dwell Time · Two Documented Trains
43s
Tren 1 · normal · 2 alarmasTrain 1 · normal · 2 alarms
87s
Tren 2 · pico · 4 alarmas · 2 reseteosTrain 2 · peak · 4 alarms · 2 resets
97% — el dwell del Tren 2 equivale al 97% del headway prometido de 90sTrain 2 dwell equals 97% of the promised 90s headway
Ciclo Completo MedidoMeasured Complete Cycle
142s maniobramaneuver + 25s descensodescent + 87s dwell = ~254s
Ciclo mínimo condiciones normales: ~210s (3:30 min) · Hora pico alta con reseteos: ~254s (4:14 min) Minimum cycle normal conditions: ~210s (3:30 min) · Peak hour with resets: ~254s (4:14 min)
FuenteSource Headway vs. 90s
Promesa SNIP 17248SNIP 17248 Promise 90 s —
R-04-F · Monte Carlo · Newton-RaphsonR-04-F · Monte Carlo · Newton-Raphson 150 s +67%
Cinemática EN 13452 · burbuja 349 mEN 13452 kinematics · 349 m bubble 168 s +87%
São Paulo L15 · récord 12 años · 23 trenesSão Paulo L15 · 12-year record · 23 trains 170 s +89%
Video Vila Prudente · ciclo mínimo medidoVila Prudente video · minimum cycle measured ~210 s +133%
17 trenes SD · identidad T = N × H17 SD trains · identity T = N × H 212–237 s +136–163%
Video · hora pico alta · Tren 2 completoVideo · peak hour · complete Train 2 ~254 s +182%
Dwell Tren 2 · solo abordajeTrain 2 dwell · boarding only 87 s = 97%

São Paulo opera con 23 trenes · 7 vagones · Track Switch 464 m · 12 años de optimización.
Récord histórico: 170 s · Dwell real hora pico: 43–87 s

¿En qué cláusula de garantía operativa van a caber los 90 segundos?
São Paulo operates with 23 trains · 7 cars · Track Switch 464 m · 12 years of optimization.
Historical record: 170 s · Real peak dwell: 43–87 s

In which operational guarantee clause will the 90 seconds fit?

Principio rector del benchmark · N3 Benchmark guiding principle · N3

São Paulo no predice Santo Domingo.
São Paulo obliga a demostrar Santo Domingo.
São Paulo does not predict Santo Domingo.
São Paulo demands proof of Santo Domingo.

El valor del precedente no está en predecir el fracaso del sistema. Está en identificar las restricciones operacionales que el expediente debe demostrar que Santo Domingo puede superar: flota, ciclo, dwell, maniobras, geometría, señalización, disponibilidad, terminales. La única fuente que sostiene 90 s como constante operacional es el propio expediente SNIP 17248 — sin validación operativa documentada. The value of the precedent is not in predicting the system's failure. It is in identifying the operational constraints that the file must demonstrate Santo Domingo can overcome: fleet, cycle, dwell, maneuvers, geometry, signaling, availability, terminals. The only source asserting 90 s as an operational constant is the SNIP 17248 file itself — without documented operational validation.

✓ Lo que São Paulo sí demuestra ✓ What São Paulo does demonstrate
Que el headway es variable, no constante · Que el dwell en hora pico puede consumir casi el 100% del intervalo prometido · Que la geometría terminal tiene una huella física medible · Que 12 años y 23 trenes no bastan para alcanzar 90 s That headway is variable, not constant · That peak dwell can consume nearly 100% of the promised interval · That terminal geometry has a measurable physical footprint · That 12 years and 23 trains are insufficient to reach 90 s
✗ Lo que São Paulo no demuestra ✗ What São Paulo does not demonstrate
Que SD operará a 3 min · Que SD alcanzará solo 306,000 pax/día · Que el patrón de incidencias de L15 se replicará · Que la tecnología monorriel es inviable. SD se beneficia de 12 años de aprendizaje del fabricante que SP no tuvo. That SD will operate at 3 min · That SD will reach only 306,000 pax/day · That L15's incident pattern will replicate · That monorail technology is unviable. SD benefits from 12 years of manufacturer learning SP did not have.
La pregunta que el precedente genera y el expediente no responde The question the precedent raises and the file does not answer
«¿Por qué el expediente no contiene un análisis comparativo con la Línea 15 Prata de São Paulo, el precedente operativo más directamente comparable identificado para este análisis, con el mismo parámetro nominal de headway de 90 segundos y tecnología GoA4?» «Why does the file not contain a comparative analysis with Line 15 Prata of São Paulo, the most directly comparable operational precedent identified for this analysis, sharing the same 90-second nominal headway parameter and GoA4 technology?»
El benchmark no cuestiona la tecnología por sí misma. Cuestiona la equivalencia entre capacidad nominal y capacidad operacional efectiva cuando los parámetros críticos se presentan como constantes en el expediente. The benchmark does not question the technology itself. It questions the equivalence between nominal capacity and effective operational capacity when critical parameters are presented as constants in the file.
⚠ AUDITORÍA DE COSTOS · INFRAESTRUCTURA NO CUANTIFICADA ⚠ COST AUDIT · UNQUANTIFIED INFRASTRUCTURE
Pregunta de auditoría · N3 Audit question · N3

«¿La longitud y el presupuesto contractual incluyen toda la infraestructura necesaria para que el sistema pueda realizar operacionalmente las maniobras que exige el headway prometido?» «Does the contractual length and budget include all the necessary infrastructure for the system to operationally perform the maneuvers that the promised headway requires?»

«¿Dónde están en el presupuesto las obras adicionales necesarias para producir operacionalmente el headway prometido?» — Formulación de auditoría externa · El supuesto de que la infraestructura de maniobras es condición suficiente para alcanzar el headway nominal no está demostrado · N3 «Where in the budget are the additional works needed to operationally produce the promised headway?» — External audit formulation · The assumption that maneuver infrastructure is sufficient to reach the nominal headway is not demonstrated · N3

① Zona de maniobras · ×2 terminales ① Maneuver zone · ×2 terminals
~928 m
2 × 464 m (GEM medido) · Viga-guía elevada · AMV · CBTC · Tolerancias <3 mm 2 × 464 m (GEM measured) · Elevated beam-guide · AMV · CBTC · Tolerances <3 mm
Costo/m muy superior al tramo de vía convencional · No es vía ordinaria Cost/m far exceeds conventional track section · Not ordinary track
② Burbujas de seguridad · 3 trenes simultáneos ② Safety bubbles · 3 simultaneous trains
Bajo el supuesto de colocar 1 tren en espera en vía de guarda —condición que el precedente SP sugiere como factor de mejora (196 s → 170 s en 12 años de optimización)— se requieren 2 burbujas CBTC entre los 3 trenes presentes en la terminal:
· Tren en espera (vía de guarda)
· Tren en Plataforma Norte
· Tren en Plataforma Sur
La mejora de headway que esta configuración permite en SP no alcanza los 90 s — el récord histórico con 23 trenes y 12 años de optimización es 170 s.
Under the assumption of placing 1 waiting train on a holding track —a condition the SP precedent suggests as an improvement factor (196 s → 170 s over 12 years of optimization)— 2 CBTC safety bubbles are required between the 3 trains at the terminal:
· Waiting train (holding track)
· Train on North Platform
· Train on South Platform
The headway improvement this configuration enables in SP does not reach 90 s — the all-time record with 23 trains and 12 years of optimization is 170 s.
Longitud extra de vía determinada por las burbujas bajo este supuesto, no por la demanda de pasajeros · N3 Extra track length determined by safety bubbles under this assumption, not by passenger demand · N3
③ Nodo de interconexión · Transferencia ③ Interconnection node · Transfer
Infraestructura de transferencia modal entre el monorriel y la red Metro existente. Costo estructural independiente de la longitud de vía declarada en el expediente. Modal transfer infrastructure between the monorail and the existing Metro network. Structural cost independent of the track length declared in the file.
Costo no cuantificado en la simple longitud de vía declarada Cost not quantified in the declared simple track length
Comparación estructural · Zona de maniobras terminal · N1 externo / N3 Structural comparison · Terminal maneuver zone · N1 external / N3
ParámetroParameter Monorriel · SDMonorail · SD Metro convencionalConventional Metro
Longitud de zona de maniobras (por terminal)Maneuver zone length (per terminal) ~464 m (GEM · N1) 40–60 m (cambio de agujas)
Infraestructura requeridaRequired infrastructure Viga-guía elevada · AMV · Enclavamiento · CBTC dedicado · Tolerancias <3 mm Elevated beam-guide · AMV · Interlocking · Dedicated CBTC · Tolerances <3 mm Aparato de cambio de vía · Señalización estándar Track switch · Standard signaling
Vía elevada adicional (×2 terminales)Additional elevated track (×2 terminals) ~928 m 80–120 m
Costo/m relativo de la zona de maniobrasRelative cost/m of maneuver zone Muy superior al tramo de vía Far exceeds regular track Comparable al tramo de vía Comparable to regular track
Síntesis · Costos estructurales no visibles en la longitud declarada · N3 Synthesis · Structural costs not visible in declared length · N3

La zona de maniobras medida en Vila Prudente (464 m) no es un detalle arquitectónico. Es un requerimiento cinemático de la tecnología monorriel. Para Santo Domingo, con dos terminales, esto implica construir casi un kilómetro de vía elevada especializada —vigas-guía, AMV, sistemas de enclavamiento— con tolerancias inferiores a 3 mm. The maneuver zone measured at Vila Prudente (464 m) is not an architectural detail. It is a kinematic requirement of monorail technology. For Santo Domingo, with two terminals, this means building nearly one kilometer of specialized elevated track —beam-guides, AMV, interlocking systems— with tolerances below 3 mm.

El Metro convencional, en cambio, solo necesita un cambio de agujas de 40–60 metros en el mismo lugar. Esta diferencia estructural, sumada al costo del nodo de transferencia, representa un sobrecosto oculto que el expediente SNIP 17248 debe cuantificar. Cada metro de zona de maniobras del monorriel tiene un costo por metro muy superior al de un tramo de vía convencional. Conventional Metro, by contrast, only needs a 40–60 meter track switch in the same location. This structural difference, added to the transfer node cost, represents a hidden cost overrun that the SNIP 17248 file must quantify. Every meter of monorail maneuver zone carries a cost per meter far exceeding a conventional track section.

①+②+③
Tres componentes de sobrecosto estructural Three structural cost overrun components
SNIP 17248
¿Cuantifica estos tres componentes? Does it quantify these three components?
Sin respuesta No answer
La respuesta no se encuentra en los documentos examinados The answer is not found in the examined documents
Activos del Análisis Forense · Ecosistema MAForensic Analysis Assets · MA Ecosystem
🎧
Podcast · 14 minPodcast · 14 min
Análisis forense en audioForensic analysis in audio
🧠
Presentación PDFPDF Presentation
Análisis forense operativo · 10 diapositivasOperational forensic analysis · 10 slides
📊
InfografíaInfographic
Síntesis visual · promesa vs. realidadVisual synthesis · promise vs. reality
Fuente video: Video source: "Sao Paulo, Brazil - New Track Switch in Operation on Monorail Line 15 - Silver" · Lucas Sousa · @LucasSousacls · 157K subs · 7 ago 2024 · DJI Pocket 3 · canallucassousa.com.br

Capacidad de Red Network Capacity

Capacidad de línea ≠ Capacidad de red · El elemento más restrictivo de la cadena determina la capacidad efectiva del sistema Line capacity ≠ Network capacity · The most restrictive element in the chain determines the system's effective capacity

00 · Nota Metodológica Methodological Note
N1 · Hechos documentadosN1 · Documented facts

Infraestructura existente, cambio de trazado julio 2026 (Diario Libre, 13 jul. 2026) y función del Centro Olímpico verificada en METI/Nippon Koei (pág. 61, sección 03-3.4).Existing infrastructure, July 2026 route change (Diario Libre, Jul. 13, 2026) and Olympic Center function verified in METI/Nippon Koei (p. 61, section 03-3.4).

N2 · Modelos de cálculoN2 · Calculation models

Capacidad de línea estimada: 306,000 pax/día (headway 3.53 min, 17 trenes, 750 pax/tren). Esta cifra representa la capacidad física de la línea bajo supuestos operativos declarados — no la capacidad efectiva de integración de red.Estimated line capacity: 306,000 pax/day (headway 3.53 min, 17 trains, 750 pax/train). This figure represents the physical line capacity under declared operating assumptions — not the effective network integration capacity.

N3 · Inferencias técnicasN3 · Technical inferences

Conclusiones sobre el efecto funcional del cambio de trazado sobre la arquitectura de la red metropolitana. Este análisis no cuestiona la motivación declarada del cambio — documenta la ausencia de reevaluación de impacto de red.Conclusions about the functional effect of the route change on the metropolitan network architecture. This analysis does not question the stated motivation for the change — it documents the absence of a network impact reevaluation.


01 · Dos Capacidades Distintas Two Distinct Capacities

Una red de transporte masivo debe analizarse como un sistema jerárquico, no como una suma de vehículos y estaciones. Dentro de ese sistema existen dos capacidades que no deben confundirse:A mass transit network must be analyzed as a hierarchical system, not as a sum of vehicles and stations. Within that system there are two capacities that must not be confused:

Capacidad de Línea · N2Line Capacity · N2
306,000
pax/día estimados · Modelo N2pax/day estimated · N2 Model

Cuántos pasajeros puede transportar físicamente el Monorriel bajo los supuestos declarados: 17 trenes × 750 pax × headway 3.53 min × factor punta 30% × eficiencia 90% × 2 sentidos.How many passengers the Monorail can physically transport under declared assumptions: 17 trains × 750 pax × 3.53 min headway × 30% peak factor × 90% efficiency × 2 directions.

Nota: Esta cifra no constituye por sí misma una estimación de la capacidad efectiva de integración del sistema metropolitano.Note: This figure does not by itself constitute an estimate of the effective integration capacity of the metropolitan system.

Capacidad de Red · N3Network Capacity · N3
?
No documentada en el expedienteNot documented in the expedient

Cuántos pasajeros puede el sistema completo transportar eficientemente hasta sus destinos, incluyendo las transferencias. Esta capacidad depende de la interacción entre líneas, estaciones y nodos de transferencia — y del elemento más restrictivo de la cadena.How many passengers the complete system can efficiently transport to their destinations, including transfers. This capacity depends on the interaction between lines, stations and transfer nodes — and on the most restrictive element in the chain.

Distinción central · N3Central distinction · N3

La capacidad de línea no equivale necesariamente a capacidad efectiva de red. Un sistema de transporte no se mide por la capacidad de sus vehículos aislados. Se mide por la capacidad del sistema completo para llevar pasajeros desde su origen hasta su destino — incluyendo todas las transferencias intermedias.Line capacity does not necessarily equal effective network capacity. A transport system is not measured by the capacity of its isolated vehicles. It is measured by the complete system's capacity to carry passengers from origin to destination — including all intermediate transfers.


02 · Jerarquía Funcional de la Red Metropolitana Functional Hierarchy of the Metropolitan Network
Marco analítico propuesto · N3Proposed analytical framework · N3

La clasificación jerárquica que sigue es un marco analítico propuesto en este análisis para evaluar la función del Monorriel dentro de la red. No constituye una clasificación oficial de la red de transporte de Santo Domingo.The hierarchical classification below is an analytical framework proposed in this analysis to evaluate the Monorail's function within the network. It does not constitute an official classification of Santo Domingo's transport network.

Nivel 1 · Metro · Red primariaLevel 1 · Metro · Primary network

Constituye la estructura troncal. Transporta grandes volúmenes y los distribuye entre corredores. Su valor no reside únicamente en la capacidad de cada tren, sino en la red que forma: líneas que se conectan, distribuyen pasajeros y permiten múltiples trayectorias.Constitutes the trunk structure. Carries large volumes and distributes them across corridors. Its value lies not only in each train's capacity, but in the network it forms: lines that connect, distribute passengers and enable multiple routes.

L1 + L2 · 52 trenes Alstom · 400,000 pax/día · N1L1 + L2 · 52 Alstom trains · 400,000 pax/day · N1

Nivel 2 · Monorriel · Red secundariaLevel 2 · Monorail · Secondary network

Alimenta o extiende la red primaria. Su utilidad depende fundamentalmente de cómo se integra con ella. Un monorriel aislado no equivale funcionalmente a una nueva línea troncal de Metro — su valor es inseparable de la calidad de su conexión con el Nivel 1.Feeds or extends the primary network. Its utility depends fundamentally on how it integrates with it. An isolated monorail is not functionally equivalent to a new Metro trunk line — its value is inseparable from the quality of its connection to Level 1.

17 trenes · 750 pax/tren · Headway 3.53 min · N217 trains · 750 pax/train · 3.53 min headway · N2

Nivel 3 · Alimentadores localesLevel 3 · Local feeders

Teleféricos, buses y otros modos captan pasajeros de áreas específicas y los entregan a los niveles superiores. No sustituyen la red primaria ni la secundaria — la complementan. Su eficiencia depende directamente de la calidad de los nodos de transferencia superiores.Cable cars, buses and other modes capture passengers from specific areas and deliver them to higher levels. They do not replace the primary or secondary network — they complement it. Their efficiency depends directly on the quality of the upper transfer nodes.

Implicación para la evaluaciónImplication for evaluation

Una línea de Nivel 2 no debe evaluarse únicamente por cuántos pasajeros puede transportar, sino por cuántos pasajeros puede incorporar eficientemente a la red completa. Cuanto mayor sea la demanda del corredor, más importante se vuelve esa integración.A Level 2 line must not be evaluated solely by how many passengers it can carry, but by how many passengers it can efficiently incorporate into the complete network. The higher the corridor demand, the more critical that integration becomes.


03 · El Nodo de Transferencia como Variable de Capacidad The Transfer Node as a Capacity Variable

Cuando el flujo de pasajeros sigue la cadena:When passenger flow follows the chain:

Monorriel → Nodo de transferencia → Metro → Red completa → Destino Monorail → Transfer node → Metro → Full network → Destination

el nodo forma parte de la cadena de movilidad. Puede existir suficiente capacidad en los trenes y, aun así, existir un cuello de botella en la transferencia.the node is part of the mobility chain. There may be sufficient capacity in the trains and yet a bottleneck at the transfer point.

Flujos de pasajeros en el nodoPassenger flows at the node
→Pasajeros que llegan del MonorrielPassengers arriving from the Monorail
→Pasajeros que acceden al Monorriel desde el MetroPassengers accessing the Monorail from the Metro
→Movimientos internos de la estaciónInternal station movements
→Distribución hacia las diferentes líneas de MetroDistribution to the different Metro lines
Restricciones físicas del nodoPhysical constraints of the node
→Circulación peatonal y pasarelasPedestrian circulation and walkways
→Escaleras y ascensoresStairs and elevators
→Andenes y capacidad de los vestíbulosPlatforms and lobby capacity
→Tiempo de transferencia efectivoEffective transfer time
Principio operacional · N3Operational principle · N3

La capacidad efectiva de la cadena está condicionada por sus restricciones críticas e interdependientes. El nodo de transferencia puede constituir una de esas restricciones críticas — no es un detalle arquitectónico, sino una variable de capacidad de la red.The effective capacity of the chain is conditioned by its critical and interdependent constraints. The transfer node can constitute one of those critical constraints — it is not an architectural detail, but a network capacity variable.


04 · Centro Olímpico: Configuración Original vs. Anunciada Olympic Center: Original vs. Announced Configuration
ParámetroParameter Diseño original (ago. 2025–ene. 2026)Original design (Aug. 2025–Jan. 2026) Trazado anunciado (jul. 2026)Announced route (Jul. 2026) NivelLevel
Punto de partidaStarting point Centro Olímpico Juan Pablo DuarteJuan Pablo Duarte Olympic Center Estación Coronel Rafael Tomás Fernández Domínguez (Av. San Martín)Coronel Rafael T. Fernández Domínguez Station (San Martín Ave.)
Conexión con el MetroMetro connection Líneas 1 y 2Lines 1 and 2 Solo Línea 2Line 2 only
Función del nodo en el diseño evaluadoNode function in evaluated design Punto de transferencia L1+L2 · Nodo identificado de alta demanda en el corredor (METI pág. 61, sección 03-3.4)L1+L2 transfer point · High-demand node identified in the corridor (METI p. 61, section 03-3.4) Eliminado del trazadoEliminated from route
Reevaluación multicriterio documentadaDocumented multi-criteria reevaluation Evaluación METI 2024: Monorriel 24/50 (último lugar de 5 opciones)METI 2024 evaluation: Monorail 24/50 (last of 5 options) No identificada públicamenteNot publicly identified
Motivación declarada del cambioStated motivation for change — Ambiental y comunitaria (FITRAM, jul. 2026)Environmental and community-based (FITRAM, Jul. 2026)
Fuentes · N1 verificadoSources · N1 verified

Diseño original: Listín Diario, 28 ago. 2025 · fitram.gob.do (sep. 2025) · Diario Libre, 26 mar. 2026. Trazado anunciado: Diario Libre, 13 jul. 2026 (diariolibre.com/3598605) · El Caribe, jul. 2026. Función del nodo: METI/Nippon Koei, feb. 2024 (pág. 61, sección 03-3.4).Original design: Listín Diario, Aug. 28, 2025 · fitram.gob.do (Sep. 2025) · Diario Libre, Mar. 26, 2026. Announced route: Diario Libre, Jul. 13, 2026 (diariolibre.com/3598605) · El Caribe, Jul. 2026. Node function: METI/Nippon Koei, Feb. 2024 (p. 61, section 03-3.4).


05 · La Pregunta que el Expediente Debe Responder · N3 The Question the Expedient Must Answer · N3
Inferencia · Capacidad de Línea vs. Capacidad de Red · N3Inference · Line Capacity vs. Network Capacity · N3

El cambio de trazado anunciado en julio de 2026 no modifica únicamente la geometría del recorrido; modifica potencialmente la función del Monorriel dentro de la arquitectura de la red metropolitana.The route change announced in July 2026 does not modify only the geometry of the route; it potentially modifies the Monorail's function within the metropolitan network architecture.

El sistema presenta dos capacidades que no deben confundirse:The system presents two capacities that must not be confused:

Capacidad de línea: cuántos pasajeros puede transportar físicamente el Monorriel. El modelo N2 estima 306,000 pax/día, bajo sus supuestos operativos y un headway de 3.53 minutos.Line capacity: how many passengers the Monorail can physically transport. The N2 model estimates 306,000 pax/day, under its operating assumptions and a 3.53 min headway.

Capacidad de red: cuántos pasajeros puede el sistema completo transportar eficientemente hasta sus destinos, incluyendo las transferencias. Esta capacidad depende de la interacción entre líneas, estaciones y nodos de transferencia.Network capacity: how many passengers the complete system can efficiently transport to their destinations, including transfers. This capacity depends on the interaction between lines, stations and transfer nodes.

Por tanto, la capacidad de línea no equivale necesariamente a capacidad efectiva de red.Therefore, line capacity does not necessarily equal effective network capacity.

El estudio METI/Nippon Koei (pág. 61, sección 03-3.4) identifica el Centro Olímpico — dentro de la configuración originalmente evaluada — como un punto relevante de transferencia entre las líneas L1 y L2.The METI/Nippon Koei study (p. 61, section 03-3.4) identifies the Olympic Center — within the originally evaluated configuration — as a relevant transfer point between Lines L1 and L2.

❌ La pregunta insuficiente ❌ The insufficient question

"¿Puede seguir operando físicamente el Monorriel sin el Centro Olímpico?" "Can the Monorail continue operating physically without the Olympic Center?"

La respuesta puede ser sí. Pero esa respuesta no evalúa la capacidad efectiva de red.The answer may be yes. But that answer does not evaluate effective network capacity.

✓ La pregunta técnicamente relevante ✓ The technically relevant question

"¿La configuración anunciada en julio de 2026 conserva la misma calidad de integración, capacidad de transferencia y conectividad que la configuración originalmente evaluada por METI en 2024?" "Does the configuration announced in July 2026 preserve the same quality of integration, transfer capacity and connectivity as the configuration originally evaluated by METI in 2024?"

Hallazgo documental · N3Documentary finding · N3

Si la respuesta es afirmativa, debe demostrarse mediante una reevaluación documentada de demanda, transferencias y conectividad. Si dicha reevaluación no existe en el expediente, el cambio no puede considerarse únicamente una modificación geométrica: existe un potencial impacto funcional sobre la red cuya magnitud no estaría documentada.If the answer is affirmative, it must be demonstrated through a documented reevaluation of demand, transfers and connectivity. If such a reevaluation does not exist in the expedient, the change cannot be considered solely a geometric modification: there is a potential functional impact on the network whose magnitude would not be documented.

Nota de precisión metodológica · N3Methodological precision note · N3

La motivación declarada para el cambio es ambiental y comunitaria. Esta inferencia no cuestiona esa motivación ni establece causalidad. Documenta únicamente la necesidad de evaluar el efecto funcional del cambio de trazado sobre la arquitectura de la red — y la ausencia de esa evaluación en los documentos examinados.The stated motivation for the change is environmental and community-based. This inference does not question that motivation or establish causality. It documents only the need to evaluate the functional effect of the route change on the network architecture — and the absence of that evaluation in the documents examined.


La Pregunta que el Expediente No Responde The Question the Expedient Does Not Answer

"¿El Monorriel está siendo diseñado como una verdadera línea secundaria integrada eficientemente a la red primaria — o se está evaluando principalmente como una línea independiente?" "Is the Monorail being designed as a true secondary line efficiently integrated into the primary network — or is it being evaluated primarily as an independent line?"

Si es Nivel 2, su valor depende de su integración con Nivel 1. La respuesta no se encuentra en los documentos examinados. If it is Level 2, its value depends on its integration with Level 1. The answer is not found in the documents examined.

Base documental complementaria · Corpus de AuditoríaComplementary documentary base · Audit Corpus

Este análisis complementa — sin sustituir — el corpus de auditoría del Dr. Ing. Carlos Bonnelly Ginebra (Notas Técnicas NT-I a NT-V, publicadas en Diario Libre y El Nuevo Diario). Las premisas de integración de red se vinculan directamente con los siguientes controles documentados en AUDIT.html:This analysis complements — without replacing — the audit corpus of Dr. Ing. Carlos Bonnelly Ginebra (Technical Notes NT-I through NT-V, published in Diario Libre and El Nuevo Diario). The network integration premises connect directly with the following controls documented in AUDIT.html:

AUDIT NT-III · Robustez multicriterioMulti-criteria robustness

Metro ocupa el 1er lugar en las 36 combinaciones de sensibilidad (headway × demanda × peso del criterio Capacidad). Hoja 20_Robustez_Ranking · N1.Metro ranks 1st in all 36 sensitivity combinations (headway × demand × Capacity criterion weight). Sheet 20_Robustez_Ranking · N1.

AUDIT NT-V · Control C-13

Discrepancia de USD 1,823.5M entre VAN publicado (+USD 1,099.7M) y VAN reconstruido (−USD 723.8M). La modificación de trazado no forma parte de la configuración evaluada por ese control.USD 1,823.5M discrepancy between published NPV (+USD 1,099.7M) and reconstructed NPV (−USD 723.8M). The route modification is not part of the configuration evaluated by that control.

La pregunta sobre reevaluación de integración de red (Sección 05 de este análisis) es complementaria a los hallazgos H1–H17 documentados en el corpus de auditoría. Si existe una reevaluación formal del trazado modificado, sus parámetros y resultados deben ser públicamente identificables.The question about network integration reevaluation (Section 05 of this analysis) is complementary to findings H1–H17 documented in the audit corpus. If a formal reevaluation of the modified route exists, its parameters and results must be publicly identifiable.

Límite Físico · EN 13452 — Por qué 90 segundos no queda demostradoPhysical Limit · EN 13452 — Why 90 seconds is not demonstrated

Análisis cinemático con estándares EN 13452, ISO 20138 e IEEE 1474.1: por qué la identidad operacional T = N × H y los parámetros de frenado hacen indemostrable el headway de 90 s con la flota contratadaKinematic analysis using EN 13452, ISO 20138 and IEEE 1474.1 standards: why the operational identity T = N × H and braking parameters make the 90 s headway undemonstrable with the contracted fleet

00 ·El Frame Geométrico — La vía y el trenThe Geometric Frame — The track and the train

Antes de entrar en cálculos de frenado, conviene visualizar lo que la vía debe albergar. La distancia media entre estaciones es de ~955 m (10.5 km ÷ 11 tramos). En ese espacio deben caber tres elementos: la burbuja de seguridad trasera, el tren en movimiento, y la burbuja de seguridad delantera.Before diving into braking calculations, it helps to visualize what the track must accommodate. The average interstation distance is ~955 m (10.5 km ÷ 11 segments). That space must hold three elements: the rear safety bubble, the moving train, and the forward safety bubble.

🏛️+🚝 ← 349 m → 🚝 75 m ← 349 m → 🚝+🏛️
Leyenda: 🏛️ = Estación · 🚝 = Tren · La vía necesita dos burbujas de seguridad de 349 m (una detrás y una delante del tren en movimiento) más el espacio físico del propio tren (75 m). Legend: 🏛️ = Station · 🚝 = Train · The track needs two 349 m safety bubbles (one behind and one ahead of the moving train) plus the physical space of the train itself (75 m).
📐 Lo que exige la física (EN 13452 + longitud tren)📐 What physics requires (EN 13452 + train length)
773 m
349 m + 75 m + 349 m
burbuja + tren + burbujabubble + train + bubble
📏 Lo que tiene la línea (SNIP 17248)📏 What the line has (SNIP 17248)
~955 m
10.5 km ÷ 11 tramos interestacióninterstation segments
✅ La geometría no es el problemaGeometry is not the problem

955 m > 773 m → El tren intermedio cabe en el tramo, incluso con las dos burbujas de seguridad. 955 m > 773 m → The middle train fits in the segment, even with both safety bubbles.

Por tanto, la restricción de los 90 s no es geométrica. Es cinemática y normativa: el tiempo que exigen los procesos de frenado, la operación en estación (dwell time) y los márgenes del sistema CBTC. Las secciones siguientes desglosan el origen de la burbuja de 349 m y por qué el headway mínimo seguro supera ampliamente los 90 s. Therefore, the 90 s constraint is not geometric. It is kinematic and normative: the time required by braking processes, station dwell time and CBTC safety margins. The following sections break down the origin of the 349 m bubble and why the minimum safe headway far exceeds 90 s.

Nota metodológica — Longitud del trenMethodological note — Train length

La longitud de 75 m para un tren de 6 vagones se ha derivado proporcionalmente del Innovia Monorail 300, usando la configuración de 7 vagones de la Línea 15 Prata (São Paulo) que mide 86.009 m. La proporción es consistente con la configuración de 4 vagones del monorriel de Bangkok (50.474 m). El valor exacto definitivo debe verificarse contra la especificación técnica del fabricante para el contrato de Santo Domingo. The 75 m length for a 6-car train has been proportionally derived from the Innovia Monorail 300, using the 7-car configuration of Line 15 Prata (São Paulo) which measures 86.009 m. The ratio is consistent with the 4-car Bangkok monorail configuration (50.474 m). The exact final value must be verified against the manufacturer's technical specification for the Santo Domingo contract.


00b ·Corrección Normativa — De EN 12299 a EN 13452Normative Correction — From EN 12299 to EN 13452
⚠️ Error corregido en el análisis preliminar⚠️ Error corrected in preliminary analysis

Una versión preliminar del análisis atribuyó el límite de desaceleración de 1.34 m/s² a la norma EN 12299. Esa atribución era incorrecta: la EN 12299 regula el confort dinámico en régimen — vibraciones y calidad de marcha — y explícitamente excluye de su alcance el disconfort causado por aceleración y frenado de emergencia. La corrección fue aplicada de inmediato. La norma aplicable es la EN 13452-1/2, que regula el frenado ferroviario urbano de emergencia. El resultado del diagnóstico no cambia — el camino matemático queda blindado.A preliminary version of the analysis attributed the 1.34 m/s² deceleration limit to EN 12299. That attribution was incorrect: EN 12299 regulates dynamic ride comfort — vibrations and ride quality — and explicitly excludes discomfort caused by emergency acceleration and braking from its scope. The correction was applied immediately. The applicable standard is EN 13452-1/2, which regulates urban railway emergency braking. The diagnostic result does not change — the mathematical path is now shielded.

EN 12299 — Lo que NO aplicaEN 12299 — What does NOT apply

Confort dinámico en régimen. Vibraciones y calidad de marcha. No regula frenado de emergencia.Dynamic ride comfort in service. Vibrations and ride quality. Does not regulate emergency braking.

EN 13452-1/2 — Lo que SÍ aplicaEN 13452-1/2 — What DOES apply

Frenado ferroviario urbano de emergencia. Fija el límite de desaceleración por adherencia neumático-hormigón en condiciones degradadas: 1.34 m/s².Urban railway emergency braking. Sets deceleration limit by rubber-concrete adhesion under degraded conditions: 1.34 m/s².

Resultado — IndestructibleResult — Indestructible

El valor numérico de 1.34 m/s² es el mismo. La fuente normativa es ahora correcta e inatacable en sede arbitral o judicial.The numerical value of 1.34 m/s² is the same. The normative source is now correct and unassailable in arbitration or judicial proceedings.


01 ·El Tríptico Normativo · Tres Estándares, Una ConclusiónThe Normative Triptych · Three Standards, One Conclusion
EN 13452-1/2

Frenado ferroviario urbano de emergencia. Desaceleración mínima en condiciones degradadas (neumático mojado):Urban railway emergency braking. Minimum deceleration under degraded conditions (wet tire):

a = 1.34 m/s²

Límite de adherencia neumático de caucho sobre viga de hormigón con lluvia tropical severaRubber tire adhesion limit on concrete beam in severe tropical rain

ISO 20138 + IEEE 1474.1

Factor de degradación climática y tolerancia de posicionamiento por odómetro CBTC:Climatic degradation factor and CBTC odometer positioning tolerance:

fs = 1.10 · Δpos = 10 m

ISO 20138: +10% distancia por lluvia. IEEE 1474.1: 10 m de margen por latencia de bloque móvilISO 20138: +10% distance for rain. IEEE 1474.1: 10 m margin for moving block latency

IEC 62267 + UITP GoA4

Latencia real del sistema CBTC GoA4 (Alstom Urbalis / Bombardier Cityflo 650) y buffer estático:Real GoA4 CBTC system latency (Alstom Urbalis / Bombardier Cityflo 650) and static buffer:

t = 1.2 s · buf = 50 m

Tiempo de reacción real de la industria: 1.2 s (no 2.0 s del cálculo preliminar). Buffer UITP inter-tren: 50 mReal industry reaction time: 1.2 s (not 2.0 s from preliminary calculation). UITP inter-train buffer: 50 m


02 ·Cálculo de la Burbuja de Seguridad · 289 m base → 349 m conservadorSafety Bubble Calculation · 289 m base → 349 m conservative

La burbuja de 349 m es la distancia de seguridad que el sistema CBTC debe mantener entre el frontal de un tren y la cola del tren precedente. No incluye la longitud del propio tren — esa se suma aparte en el frame geométrico (349 m + 75 m + 349 m = 773 m mínimos entre estaciones).The 349 m bubble is the safety distance that the CBTC system must maintain between the front of one train and the tail of the preceding train. It does not include the train's own length — that is added separately in the geometric frame (349 m + 75 m + 349 m = 773 m minimum between stations).

Velocidad máxima comercial: 80 km/h = 22.22 m/sMaximum commercial speed: 80 km/h = 22.22 m/s

Paso A — Distancia de reacción GoA4 (IEC 62267)Step A — GoA4 reaction distance (IEC 62267)
Dreacción = 22.22 m/s × 1.2 s = 26.66 m

Paso B — Frenado puro (EN 13452-1/2)Step B — Pure braking (EN 13452-1/2)
Dfrenado = 22.22² / (2 × 1.34) = 493.73 / 2.68 = 184.23 m

Paso C — Factor climático neumático mojado (ISO 20138)Step C — Wet tire climatic factor (ISO 20138)
Dfrenado·degradado = 184.23 × 1.10 = 202.65 m

Paso D — Burbuja de seguridad (frente a cola del tren precedente)Step D — Safety bubble (front to tail of preceding train)
Dburbuja = 26.66 + 202.65 + 10 (IEEE 1474.1) + 50 (UITP) = 289.31 m
→ Redondeado a 349 m con margen operativo conservador de contingencias→ Rounded to 349 m with conservative operational contingency margin

Frame geométrico completo (burbuja + tren + burbuja)Full geometric frame (bubble + train + bubble)
Dtotal = 349 m + 75 m + 349 m = 773 m < 955 m interestación ✓

349 m
Burbuja de seguridad mínima por tren a 80 km/hMinimum safety bubble per train at 80 km/h
24
Trenes en modelo conservador · cota de referencia (1 por interestación)Trains in conservative model · reference bound (1 per interstation)
168 s
Headway en escenario cinemático conservador · 24 trenes · ciclo ~67 minHeadway under conservative kinematic scenario · 24 trains · ~67 min cycle
¿Por qué 24 trenes como cota de referencia y no 60?Why 24 trains as reference bound and not 60?

El gobierno vendió el monorriel con un video de recorrido punta a punta en 18 minutos. Ese video muestra exactamente cómo funciona el tren en el único escenario donde los 90 segundos son posibles: sin pasajeros, sin detenciones reales, sin intercambio de puertas, sin trenes en mantenimiento, sin lluvia, sin el tren de adelante bloqueando el tramo. Es la magia del vendedor: quitar todo lo que hace funcionar el sistema y mostrar solo la velocidad.

La realidad operativa empieza cuando se ponen las estaciones de vuelta.

21,000 m de circuito ÷ 349 m de burbuja de seguridad = 60 trenes como techo geométrico puro — cuántas veces cabe la burbuja en la vía si todos los trenes marchan a 80 km/h sin detenerse. Ese es el número del video promocional.

Pero cuando un tren se detiene en una estación, el tramo anterior queda bloqueado: el CBTC no puede autorizar al tren siguiente a entrar a ese tramo a velocidad comercial porque, si necesita frenar de emergencia, no tendrá los 349 m necesarios para detenerse. Ese bloqueo se replica en cada una de las 12 estaciones por sentido, más las 2 maniobras de terminal. El resultado: bajo un modelo conservador de ocupación de bloque, 24 trenes como cota de referencia — no porque los otros 36 no quepan físicamente en la vía, sino porque la restricción no es de espacio sino de tiempo de bloqueo en estación.

El video muestra los 60 trenes teóricos. La operación real entrega los 24. Y con 17 contratados, el headway resultante no es de 90 segundos — es de 208 a 226 segundos.
The government sold the monorail with an end-to-end journey video in 18 minutes. That video shows exactly how the train works in the only scenario where 90 seconds is possible: no passengers, no real stops, no door exchange, no trains in maintenance, no rain, no preceding train blocking the segment. That is the seller's magic: remove everything that makes the system work and show only the speed.

Operational reality begins when the stations are put back.

21,000 m circuit ÷ 349 m safety bubble = 60 trains as pure geometric ceiling — how many times the bubble fits on the track if all trains move at 80 km/h without stopping. That is the number from the promotional video.

But when a train stops at a station, the preceding segment is blocked: CBTC cannot authorize the following train to enter that segment at commercial speed because, if it needs to brake in an emergency, it will not have the 349 m needed to stop. That blockage replicates at each of the 12 stations per direction, plus the 2 terminal maneuvers. The result: under a conservative block occupancy model, 24 trains as a reference bound — not because the other 36 don't physically fit on the track, but because the restriction is not of space but of station dwell blocking time.

The video shows the 60 theoretical trains. Real operation delivers 24. And with 17 contracted, the resulting headway is not 90 seconds — it is 208 to 226 seconds.


03 ·El Abismo Visual: Promesa vs. Límite FísicoThe Visual Abyss: Promise vs. Physical Limit
90 s
PrometidoPromised
150 s
R-04-F
168 s
EN 13452
170 s
São Paulo
212–237 s
17 trenes · ciclo17 trains · cycle

El análisis R-04-F adoptó 150 s como supuesto de partida para la comparación técnica entre tecnologías. Tres escenarios metodológicos independientes —la cinemática EN 13452, el benchmark operativo de São Paulo y la aritmética con la flota contratada de 17 trenes— convergen en el rango de 168 a 237 s. Solo el expediente SNIP 17248 sostiene los 90 s.The R-04-F analysis adopted 150 s as a starting assumption for the technical comparison between technologies. Three independent methodological scenarios —EN 13452 kinematics, the São Paulo operational benchmark, and the arithmetic with the contracted fleet of 17 trains— converge in the range of 168 to 237 s. Only the SNIP 17248 expedient sustains the 90 s.

FuenteSource FechaDate MétodoMethod HeadwayHeadway vs. Promesavs. Promise
Promesa contractual SNIP 17248SNIP 17248 contractual promise 2024 Expediente oficialOfficial expedient 90 s —
R-04-F — Nota Técnica entregada a FITRAMR-04-F — Technical Note delivered to FITRAM 14 nov 2025 Monte Carlo · Newton-Raphson · PHPD ÷ factor carga (supuesto comparativo "manzanas con manzanas")Monte Carlo · Newton-Raphson · PHPD ÷ load factor ("apples to apples" comparative assumption) 150 s (2.5 min) +67%
Escenario cinemático conservador · EN 13452Conservative kinematic scenario · EN 13452 4 ago 2026 Cinemática pura + burbuja 349 m + 24 trenesPure kinematics + 349 m bubble + 24 trains 168 s (2.8 min) +87%
São Paulo L15 Prata — 12 años operación realSão Paulo L15 Prata — 12 years real operation 2013–2025 Evidencia empírica histórica verificadaVerified historical empirical evidence 170 s (récord) +89%
Escenario de 17 trenes contratados · ciclo 59–64 minScenario of 17 contracted trains · 59–64 min cycle 2025–2026 Identidad T = N × H · ingeniería inversa del expedienteIdentity T = N × H · reverse engineering of the expedient 212–237 s +136–163%

04 ·Una pregunta que el expediente no respondeA question the expedient does not answer
⚖️ La promesa de 90 segundos no queda demostrada como operacionalmente compatible⚖️ The 90-second promise is not demonstrated as operationally compatible

Con los parámetros y supuestos cinemáticos adoptados en este análisis, un headway de 90 segundos no resulta demostrable con la flota de 17 trenes. La identidad operacional es directa: 17 trenes × 90 s = 25.5 minutos de ciclo efectivo. El ciclo modelizado para este corredor es de aproximadamente 59–64 minutos. Alcanzar 90 s exigiría demostrar un ciclo operacional de 25.5 minutos y una arquitectura de señalización, frenado, dwell, estaciones y terminales capaz de sostenerlo comercialmente. El análisis cinemático conservador, basado en los parámetros de frenado de la EN 13452-1/2, estima un headway de referencia de 168 s como cota inferior bajo los supuestos adoptados — consistente con los 170 s documentados en São Paulo tras 12 años de operación real.With the kinematic parameters and assumptions adopted in this analysis, a headway of 90 seconds is not demonstrable with a fleet of 17 trains. The operational identity is direct: 17 trains × 90 s = 25.5-minute effective cycle. The modeled cycle for this corridor is approximately 59–64 minutes. Achieving 90 s would require demonstrating a 25.5-minute operational cycle and an architecture of signalling, braking, dwell, stations and terminals capable of sustaining it commercially. The conservative kinematic analysis, based on EN 13452-1/2 braking parameters, estimates a reference headway of 168 s as a lower bound under the adopted assumptions — consistent with the 170 s documented in São Paulo after 12 years of real operation.

São Paulo opera con 23 trenes · 7 vagones cada uno.
En 12 años de operación real, el mejor headway documentado en la serie operacional examinada es 170 segundos — alcanzado puntualmente, con un rango histórico de 170–196 s según condición operacional.
Santo Domingo contrata trenes de 6 vagones.
El escenario cinemático conservador produce un headway de referencia de 168 segundos bajo los supuestos adoptados.

¿En qué cláusula de garantía operativa van a caber los 90 segundos?
São Paulo operates with 23 trains · 7 cars each.
In 12 years of real operation, the best headway documented in the examined operational series is 170 seconds — achieved punctually, with a historical range of 170–196 s depending on operational condition.
Santo Domingo contracts trains of 6 cars.
The conservative kinematic scenario produces a reference headway of 168 seconds under the adopted assumptions.

In which operational guarantee clause will the 90 seconds fit?

El cambio de trazado de julio 2026 y la capacidad declaradaThe July 2026 route change and declared capacity

La desconexión del nodo L1+L2 (Centro Olímpico) anunciada en julio 2026 reduce funcionalmente la demanda efectiva atribuible al corredor, permitiendo que los números del expediente cuadren con la capacidad contratada. La motivación declarada por FITRAM es de carácter ambiental y comunitario. Este análisis documenta la consistencia entre el cambio de trazado y el mecanismo de saturación inferido desde noviembre 2025, sin afirmar causalidad ni atribuir intencionalidad. Lo que sí puede afirmarse es que no consta reevaluación documentada de la demanda, los transbordos, la carga crítica ni los beneficios económicos tras el cambio de conexión.The disconnection of the L1+L2 node (Centro Olímpico) announced in July 2026 functionally reduces the effective demand attributable to the corridor, allowing the expedient's numbers to align with the contracted capacity. The motivation declared by FITRAM is environmental and community-based. This analysis documents the consistency between the route change and the saturation mechanism inferred since November 2025, without asserting causality or attributing intent. What can be stated is that no documented reassessment of demand, transfers, critical load or economic benefits exists following the connection change.

La solución: cláusula de garantía operativaThe solution: operational guarantee clause

El mecanismo de salvaguarda antes del vertido masivo de hormigón es la interposición de un Addendum de Garantía de Headway Operativo. Obligar al fabricante a firmar penalidades por el incumplimiento cinemático de los 90 segundos forzará al propio consorcio a plantear la mutua reconversión técnica del contrato. El corpus técnico que respalda esta cláusula — R-04-F, embudo.html, AUDIT.html — está fechado, registrado en SafeCreative y entregado formalmente a la entidad ejecutora desde noviembre 2025.The safeguard mechanism before the massive concrete pour is the filing of an Operational Headway Guarantee Addendum. Obligating the manufacturer to sign penalties for the kinematic non-compliance with the 90-second promise will force the consortium itself to propose the mutual technical reconversion of the contract. The technical corpus supporting this clause — R-04-F, embudo.html, AUDIT.html — is dated, SafeCreative-registered and formally delivered to the executing entity since November 2025.


05 ·Referencias Normativas · Fuentes VerificablesNormative References · Verifiable Sources
▶ Ver referencias y fórmulas completas▶ View full references and formulas
ParámetroParameter NormaStandard ValorValue JustificaciónJustification
Desaceleración emergenciaEmergency decelerationEN 13452-1/21.34 m/s²Límite adherencia neumático de caucho / hormigón mojadoRubber tire / wet concrete adhesion limit
Factor climáticoClimatic factorISO 20138fs = 1.10+10% distancia frenado por lluvia tropical severa+10% braking distance for severe tropical rain
Tolerancia posicionamientoPositioning toleranceIEEE 1474.110 mResolución odómetro + latencia bloque móvilOdometer resolution + moving block latency
Latencia CBTC GoA4GoA4 CBTC latencyIEC 62267 / UITP1.2 sAlstom Urbalis / Bombardier Cityflo 650 — latencia real industriaAlstom Urbalis / Bombardier Cityflo 650 — real industry latency
Buffer inter-trenInter-train bufferUITP GoA450 mBuffer estático de resguardo operativo para sistemas elevadosStatic operational safety buffer for elevated systems
Densidad máxima operativaMaximum operational densityIEC 622671 tren / interestaciónCon tren en andén: el siguiente no puede ingresar al tramo previo a velocidad comercialWith train at platform: next cannot enter preceding segment at commercial speed
Velocidad comercial máximaMaximum commercial speedEstándar urbano internacionalInternational urban standard80 km/h = 22.22 m/sTramos interestación en circuito urbanoInterstation segments in urban circuit
Trazabilidad del documentoDocument traceability

R-04-F entregado a FITRAM: 14 noviembre 2025. Sin respuesta institucional documentada. Cambio de trazado anunciado: julio 2026. Auditoría formal MH: agosto 2026. Registro SafeCreative: 251118-Z395Y6. Corpus público: visualcrp.com/embudo.htmlR-04-F delivered to FITRAM: 14 November 2025. No documented institutional response. Route change announced: July 2026. Formal MH audit: August 2026. SafeCreative registration: 251118-Z395Y6. Public corpus: visualcrp.com/embudo.html

Síntesis de Impacto · Agosto 2026Impact Synthesis · August 2026
El Embudo que Nadie Quiere VerThe Bottleneck Nobody Wants to See
Ing. Piter J. Bonilla D. · CODIA #17378 · visualcrp.com/embudo.html Ing. Piter J. Bonilla D. · CODIA #17378 · visualcrp.com/embudo.html
Modelos de capacidad, LCOT ajustado, escenarios financieros y proyecciones macroeconómicas: análisis original del autor. Metodología BID/CAF/BM · Newton-Raphson + Monte Carlo 123,456 iteraciones · R-04-V (SafeCreative 251118-Z395Y6) Capacity models, adjusted LCOT, financial scenarios and macroeconomic projections: original analysis by the author. IDB/CAF/WB methodology · Newton-Raphson + Monte Carlo 123,456 iterations · R-04-V (SafeCreative 251118-Z395Y6)
I · Poder CiudadanoCitizen Power

La asimetría de información en proyectos de infraestructura pública ha sido históricamente el mecanismo más efectivo para blindar decisiones cuestionables. El Estado tiene el expediente. Los contratistas tienen el conocimiento especializado. La ciudadanía tiene comunicados de prensa y la intuición de que algo no cuadra — pero no puede demostrarlo en el mismo lenguaje en que fue construido el problema.Information asymmetry in public infrastructure projects has historically been the most effective mechanism for shielding questionable decisions. The State holds the file. Contractors hold the specialized knowledge. Citizens hold press releases and the intuition that something is off — but cannot prove it in the same language in which the problem was constructed.

El análisis técnico independiente del Ing. Piter J. Bonilla D. (CODIA #17378) invirtió esa asimetría de forma estructural, no retórica.The independent technical analysis of Ing. Piter J. Bonilla D. (CODIA #17378) reversed that asymmetry structurally, not rhetorically.

La metodología de tres niveles de evidencia — Hechos Documentados (N1), Modelos de Cálculo (N2), Inferencias Técnicas (N3) — no es solo una decisión de organización documental. Es una transferencia de poder. Cuando un documento distingue explícitamente entre lo que está probado, lo que se calcula y lo que se deduce, cualquier ciudadano puede señalar en qué nivel vive cada afirmación y exigir que sea refutada en ese mismo nivel. Un funcionario que quiera defender el proyecto no puede responder con una opinión — tiene que responder con un dato de Nivel 1, un cálculo de Nivel 2, o una inferencia de Nivel 3. El terreno del debate cambió.The three-level evidence methodology — Documented Facts (N1), Calculation Models (N2), Technical Inferences (N3) — is not merely a document organization decision. It is a transfer of power. When a document explicitly distinguishes between what is proven, what is calculated, and what is inferred, any citizen can identify which level an assertion lives in and demand it be refuted at that same level. An official who wants to defend the project cannot respond with an opinion — they must respond with a Level 1 fact, a Level 2 calculation, or a Level 3 inference. The terrain of the debate changed.

Los números centrales del análisis son verificables por cualquier persona con acceso a los documentos oficiales citados. El Metro actual transporta 400,000 pasajeros diarios — dato de fuente primaria, comunicado oficial Alstom, 20 de mayo de 2024. El estudio de prefactibilidad METI/NIPPON KOEI de febrero de 2024 proyecta 464,800 pasajeros diarios para el corredor en 2030. La cascada de cálculo del modelo — 17 trenes × 750 pax × factor de punta 30% × eficiencia operativa 90% — produce 306,000 pasajeros diarios como capacidad máxima estimada del Monorriel. Ese cálculo puede reproducirse fácilmente con una calculadora utilizando los parámetros indicados.The central numbers of the analysis are verifiable by anyone with access to the cited official documents. The current Metro carries 400,000 daily passengers — primary source data, official Alstom press release, May 20, 2024. The METI/NIPPON KOEI prefeasibility study of February 2024 projects 464,800 daily passengers for the corridor in 2030. The model's calculation cascade — 17 trains × 750 pax × 30% peak factor × 90% operational efficiency — produces 306,000 daily passengers as the Monorail's maximum estimated capacity. That calculation can be easily reproduced with a calculator using the indicated parameters.

El resultado es aritmético: 306,000 no alcanza 464,800. El Monorriel propuesto no cubre la demanda proyectada por el propio estudio que justifica su construcción. Esa afirmación no depende de la autoridad del autor. Depende de los números del expediente oficial.The result is arithmetic: 306,000 does not reach 464,800. The proposed Monorail does not cover the demand projected by the very study that justifies its construction. That assertion does not depend on the author's authority. It depends on the numbers of the official file.

Lo que el análisis le entregó al ciudadano no fue una opinión técnica. Fue una fórmula verificable:What the analysis delivered to the citizen was not a technical opinion. It was a verifiable formula:

USD 2,514.2M (Monorriel) − USD 1,154.5M (Metro) = USD 1,359.6M

Una diferencia acumulada referencial que supera el costo total de construcción del proyecto (USD 932.8M), calculada incorporando la Pérdida de Bienestar Social de los 158,800 pasajeros excluidos diariamente que deben recurrir al transporte informal. Este parámetro está pendiente de validación documental con fuente primaria — condición explícitamente declarada en el análisis.A reference accumulated difference exceeding the project's total construction cost (USD 932.8M), calculated incorporating the Social Welfare Loss of the 158,800 daily excluded passengers who must resort to informal transport. This parameter is pending documentary validation with primary source — a condition explicitly declared in the analysis.

El ciudadano que conoce ese número no tiene una queja. Tiene una auditoría.The citizen who knows that number does not have a complaint. They have an audit.

La validación más contundente del análisis provino de los hechos. En noviembre de 2025, el Ing. Bonilla documentó como Inferencia N3 el mecanismo técnico por el cual el Monorriel podría parecer viable en papel: la reducción de la demanda efectiva mediante la eliminación de la interconexión con la Línea 1 del Metro. En julio de 2026, el FITRAM anunció exactamente ese cambio de trazado — el Monorriel ya no conecta con el Centro Olímpico ni con la Línea 1 (Diario Libre, 13 de julio de 2026). El cambio de trazado resultó consistente con el mecanismo técnico descrito en la inferencia formulada nueve meses antes, usando solo los datos del expediente oficial.The most compelling validation of the analysis came from the facts. In November 2025, Ing. Bonilla documented as Inference N3 the technical mechanism by which the Monorail could appear viable on paper: the reduction of effective demand by eliminating the interconnection with Metro Line 1. In July 2026, FITRAM announced exactly that route change — the Monorail no longer connects with the Olympic Center or Line 1 (Diario Libre, July 13, 2026). The route change proved consistent with the technical mechanism described in the inference formulated nine months earlier, using only the data from the official file.

Eso es lo que el poder ciudadano gana cuando tiene acceso a metodología transparente: la capacidad de anticipar las consecuencias matemáticas de las decisiones ya tomadas, antes de que el hormigón se vierta. Un auditor técnico independiente que revisó recientemente el trabajo de Bonilla validó sus conclusiones principales, reforzando la credibilidad del análisis ante audiencias especializadas.That is what citizen power gains when it has access to transparent methodology: the capacity to anticipate the mathematical consequences of decisions already made, before the concrete is poured. An independent technical auditor who recently reviewed Bonilla's work validated its main conclusions, reinforcing the analysis's credibility before specialized audiences.


II · Alcance PeriodísticoJournalistic Reach

El periodismo de infraestructura enfrenta tres obstáculos estructurales: tiempo insuficiente para analizar expedientes de miles de páginas, formación técnica limitada en ingeniería de transporte, y el riesgo de error al interpretar números sin contexto. El ecosistema documental construido alrededor del análisis del Ing. Bonilla resuelve los tres simultáneamente.Infrastructure journalism faces three structural obstacles: insufficient time to analyze files of thousands of pages, limited technical training in transport engineering, and the risk of error when interpreting numbers without context. The documentary ecosystem built around Ing. Bonilla's analysis resolves all three simultaneously.

El dashboard interactivo visualcrp.com/embudo.html está indexado en los motores de búsqueda. Una búsqueda sobre la auditoría del Monorriel de Santo Domingo devuelve el ecosistema como resultado principal, con síntesis automática que identifica correctamente los tres niveles de evidencia, los números clave, y el estado de verificación de los parámetros pendientes. Un periodista que busca el tema recibe, sin intervención del autor, una síntesis técnica estructurada que distingue entre lo que está documentado y lo que está sujeto a validación adicional.The interactive dashboard visualcrp.com/embudo.html is indexed in search engines. A search on the Santo Domingo Monorail audit returns the ecosystem as the primary result, with automatic synthesis that correctly identifies the three evidence levels, key numbers, and verification status of pending parameters. A journalist searching the topic receives, without the author's intervention, a structured technical summary that distinguishes between what is documented and what is subject to additional validation.

Esa distinción es crítica para el periodismo. Un análisis que mezcla hechos con inferencias sin señalarlo expone al periodista que lo cita al riesgo de ser refutado por el nivel equivocado. El ecosistema del Embudo elimina ese riesgo: cada afirmación lleva su etiqueta. El periodista puede citar un N1 con la misma confianza con que citaría un comunicado oficial, porque ambos tienen fuente primaria verificable.That distinction is critical for journalism. An analysis that mixes facts with inferences without signaling it exposes the citing journalist to the risk of being refuted at the wrong level. The Embudo ecosystem eliminates that risk: every assertion carries its label. A journalist can cite an N1 with the same confidence as an official press release, because both have a verifiable primary source.

El análisis tiene todos los elementos formales que hacen a un documento periodísticamente citable: autor con credenciales verificables (CODIA #17378), fecha de publicación, fuentes primarias con URL, registro de propiedad intelectual (SafeCreative 251118-Z395Y6), y metodología explícita que distingue hechos de inferencias.The analysis has all the formal elements that make a document journalistically citable: author with verifiable credentials (CODIA #17378), publication date, primary sources with URL, intellectual property registration (SafeCreative 251118-Z395Y6), and explicit methodology distinguishing facts from inferences.

El ángulo periodístico más directo no requiere conocimiento técnico previo. El estudio de prefactibilidad METI/NIPPON KOEI de febrero de 2024 — el mismo estudio que el proyecto usa para justificar la inversión — evaluó cinco opciones de transporte y recomendó el Metro en primer lugar con 42 puntos. El Monorriel quedó en último lugar con 24 puntos. El Estado adjudicó el último clasificado de su propio estudio. Leer el documento oficial y compararlo con la decisión tomada es suficiente para identificar la contradicción.The most direct journalistic angle requires no prior technical knowledge. The METI/NIPPON KOEI prefeasibility study of February 2024 — the same study the project uses to justify the investment — evaluated five transport options and recommended the Metro in first place with 42 points. The Monorail came last with 24 points. The State awarded the project to its own study's last-place finisher. Reading the official document and comparing it with the decision made is sufficient to identify the contradiction.

El segundo ángulo es la cronología de advertencia documentada: el análisis fue entregado formalmente a la institución competente el 14 de noviembre de 2025, sin obtener respuesta. El análisis fue publicado. El proyecto continuó. Ese silencio institucional ante una advertencia técnica documentada es, en sí mismo, información de relevancia pública.The second angle is the documented warning chronology: the analysis was formally delivered to the competent institution on November 14, 2025, without receiving a response. The analysis was published. The project continued. That institutional silence in the face of a documented technical warning is, in itself, information of public relevance.

El tercer ángulo es la consistencia entre el análisis y los hechos posteriores: el mecanismo técnico descrito como inferencia en noviembre de 2025 resultó consistente con el cambio de trazado anunciado en julio de 2026, con fuente verificable (Diario Libre, 13 de julio de 2026). Ese registro convierte al análisis de Bonilla de documento técnico en evidencia de seguimiento con valor probatorio para cualquier investigación periodística sobre el proyecto.The third angle is the consistency between the analysis and subsequent facts: the technical mechanism described as inference in November 2025 proved consistent with the route change announced in July 2026, with verifiable source (Diario Libre, July 13, 2026). That record converts Bonilla's analysis from a technical document into follow-up evidence with probative value for any journalistic investigation of the project.

El análisis está disponible para cualquier medio que desee verificar sus afirmaciones a través de las fuentes primarias citadas. La metodología es abierta y reproducible.The analysis is available to any outlet wishing to verify its claims through the cited primary sources. The methodology is open and reproducible.


III · Lo que el Embudo RepresentaWhat the Bottleneck Represents

El nombre no es una metáfora decorativa. Es la descripción precisa de tres restricciones simultáneas documentadas con rigor creciente en el análisis del Ing. Bonilla.The name is not a decorative metaphor. It is the precise description of three simultaneous constraints documented with increasing rigor in Ing. Bonilla's analysis.

La restricción físicaThe physical constraint

Un vagón de monorriel, por su diseño estructural — montado a horcajadas sobre una viga central de hormigón — tiene una capacidad física de 750 pasajeros. Un vagón de metro convencional, que maximiza el espacio interior sobre dos rieles paralelos estándar, tiene capacidad de 1,200 pasajeros. Con la misma flota de 17 trenes y el mismo headway de 3.53 minutos — compatible con benchmarks UITP de referencia para sistemas GoA3/GoA4 utilizados como referencia del modelo — el Metro produce 490,000 pasajeros diarios y el Monorriel produce 306,000. La diferencia del 60% no depende únicamente del software de control ni de mejoras operativas. Es una limitación estructural de la capacidad física por tren.A monorail car, by its structural design — straddling a central concrete beam — has a physical capacity of 750 passengers. A conventional metro car, maximizing interior space over two standard parallel rails, has a capacity of 1,200 passengers. With the same fleet of 17 trains and the same 3.53-minute headway — compatible with UITP reference benchmarks for GoA3/GoA4 systems used as model reference — the Metro produces 490,000 daily passengers and the Monorail produces 306,000. The 60% difference does not depend solely on control software or operational improvements. It is a structural limitation of physical capacity per train.

El expediente oficial del proyecto (SNIP 17248) promete un headway de 90 segundos — 40 trenes por hora — para compensar la menor capacidad por vagón. El análisis documenta que esa promesa no tiene validación operativa en sistemas automatizados GoA4 de esta escala. En 90 segundos, el tiempo de parada en estación durante hora pico — embarque, desembarque, cierre de puertas, verificación de sensores, distancia de frenado de seguridad — consume la totalidad del intervalo disponible. Si una sola estación se retrasa por demanda inusual, el efecto se propaga al desempeño operativo de toda la línea. No es un fallo local.The project's official file (SNIP 17248) promises a 90-second headway — 40 trains per hour — to compensate for the lower capacity per car. The analysis documents that this promise has no operational validation in GoA4 automated systems at this scale. In 90 seconds, the station dwell time during peak hour — boarding, alighting, door closing, sensor verification, braking distance safety — consumes the entire available interval. If a single station is delayed by unusual demand, the effect propagates to the entire line's operational performance. It is not a local failure.

La restricción física tampoco mejora con el tiempo. Para 2060, la demanda proyectada por el propio estudio METI alcanza 704,000 pasajeros diarios. El Monorriel en su configuración máxima cubriría el 43% de esa demanda. El Metro con 8 vagones — configuración utilizada en sistemas comparables en Panamá — cubriría el 93%. El embudo físico no es un cuello de botella temporal. Es una limitación estructural permanente que se agrava con cada año de crecimiento demográfico.The physical constraint does not improve with time either. By 2060, the demand projected by the METI study itself reaches 704,000 daily passengers. The Monorail at maximum configuration would cover 43% of that demand. The Metro with 8 cars — a configuration used in comparable systems in Panama — would cover 93%. The physical bottleneck is not a temporary constraint. It is a permanent structural limitation that worsens with each year of demographic growth.

La restricción institucionalThe institutional constraint

El análisis documentó el mecanismo técnico por el cual el Monorriel puede parecer viable en papel: reducir la demanda efectiva que debe absorber eliminando la interconexión con la red existente. El Centro Olímpico Juan Pablo Duarte es el nodo de mayor demanda del corredor porque es el punto de transferencia entre las Líneas 1 y 2 — dato documentado en la página 61, sección 03-3.4 del propio estudio METI. El diseño original conectaba en ese nodo. El trazado anunciado en julio de 2026 lo elimina. El Monorriel conecta ahora solo con la Línea 2 en la Avenida San Martín.The analysis documented the technical mechanism by which the Monorail can appear viable on paper: reducing the effective demand it must absorb by eliminating the interconnection with the existing network. The Centro Olímpico Juan Pablo Duarte is the corridor's highest-demand node because it is the transfer point between Lines 1 and 2 — data documented on page 61, section 03-3.4 of the METI study itself. The original design connected at that node. The route announced in July 2026 eliminates it. The Monorail now connects only with Line 2 at Avenida San Martín.

El resultado es una línea que, bajo la nueva configuración, reduce su superficie de integración con la red metropolitana. En el papel, la demanda efectiva que el sistema debe absorber disminuye. Los usuarios que antes habrían accedido por el nodo L1+L2 siguen existiendo — y deben buscar alternativas de movilidad. La inferencia técnica es que parte de esa demanda se desplazaría hacia otros modos; la magnitud y distribución de ese desplazamiento requeriría un análisis de comportamiento modal que el expediente no documenta.The result is a line that, under the new configuration, reduces its integration surface with the metropolitan network. On paper, the effective demand the system must absorb decreases. Users who would previously have accessed via the L1+L2 node continue to exist — and must seek mobility alternatives. The technical inference is that part of that demand would shift to other modes; the magnitude and distribution of that shift would require a modal behavior analysis that the expedient does not document.

La restricción de soberaníaThe sovereignty constraint

Un sistema de metro convencional opera sobre estándares ferroviarios universales y abiertos. Cuando la demanda crece y se necesita nueva flota, la ciudad puede licitar internacionalmente y recibir ofertas competitivas de fabricantes en Europa, Asia y América. La competencia de precios opera en favor del Estado.A conventional metro system operates on universal and open railway standards. When demand grows and new fleet is needed, the city can tender internationally and receive competitive offers from manufacturers in Europe, Asia, and the Americas. Price competition operates in the State's favor.

Un sistema de monorriel opera sobre tecnología propietaria. Las vigas guía de hormigón, los sistemas de rodadura específicos, la integración de los bogies laterales — todo está sujeto a patentes del fabricante original. Cuando se necesite mantenimiento especializado, expansión de línea, o adquisición de nueva flota, el número de proveedores compatibles se reduce drásticamente. La magnitud práctica de este efecto dependerá de las condiciones contractuales específicas, las licencias tecnológicas acordadas y la disponibilidad futura de proveedores compatibles. Lo que el análisis documenta es la limitación estructural de soberanía que nace con la decisión tecnológica: a diferencia de los estándares ferroviarios abiertos, una infraestructura propietaria restringe la capacidad del Estado de licitar en condiciones de competencia plena.A monorail system operates on proprietary technology. The concrete guide beams, specific running gear systems, the integration of lateral bogies — all are subject to patents of the original manufacturer. When specialized maintenance, line expansion, or new fleet acquisition is needed, the number of compatible suppliers drops drastically. The practical magnitude of this effect will depend on the specific contractual conditions, agreed technology licenses, and future availability of compatible suppliers. What the analysis documents is the structural sovereignty limitation born with the technology decision: unlike open railway standards, a proprietary infrastructure restricts the State's capacity to tender under conditions of full competition.

El hormigón de las primeras vigas es el momento en que esa restricción se vuelve irreversible. El embudo de soberanía no se estrecha gradualmente — se establece en el momento en que se toma la decisión tecnológica y permanece por la vida útil de la infraestructura.The concrete of the first beams is the moment when that constraint becomes irreversible. The sovereignty bottleneck does not narrow gradually — it is established the moment the technology decision is made and remains for the infrastructure's useful life.


IV · La Pregunta que el Expediente No RespondeThe Question the File Does Not Answer
¿Por qué se está construyendo un sistema con capacidad estimada inferior a la demanda proyectada, cuando el Metro existente ya cubre el 86% de esa demanda y cuenta con un contrato de mantenimiento que garantiza su operación? Why is a system being built with estimated capacity below projected demand, when the existing Metro already covers 86% of that demand and has a maintenance contract guaranteeing its operation?
Una auditoría deja de ser un documento cuando sus conclusiones son verificables por cualquier ciudadano con acceso a los datos originales, reproducibles por cualquier técnico con los mismos supuestos, y actualizables conforme los hechos confirman o contradicen las inferencias. Cuando esas tres condiciones se cumplen, la auditoría se convierte en un ecosistema documental. Y un ecosistema documental, a diferencia de un PDF, no puede ser archivado ni respondido con silencio institucional indefinidamente. An audit ceases to be a document when its conclusions are verifiable by any citizen with access to the original data, reproducible by any technician with the same assumptions, and updatable as facts confirm or contradict the inferences. When those three conditions are met, the audit becomes a documentary ecosystem. And a documentary ecosystem, unlike a PDF, cannot be filed away or answered with institutional silence indefinitely.
El embudo ya está en el debate público. La pregunta también.
La pregunta permanece abierta mientras no exista una respuesta documentada en los expedientes examinados.
The bottleneck is already in the public debate. So is the question.
The question remains open as long as no documented answer exists in the files examined.
Ejercicio de auditoría independiente · Hipotético · Replicable por cualquier usuario Independent audit exercise · Hypothetical · Replicable by any user

¿Y qué pasa si el proyecto se evalúa como consultor UITP, BID y Banco Mundial? What if the project is evaluated as a UITP, IDB and World Bank consultant?

Este análisis técnico diagnostica las consecuencias matemáticas de las decisiones ya tomadas. Cualquier usuario puede ir un paso más allá ejecutando los dos prompts siguientes en Google Modo IA o cualquier sistema de análisis: This technical analysis diagnoses the mathematical consequences of decisions already made. Any user can go one step further by running the following two prompts in Google AI Mode or any analysis system:

Prompt 1

Analiza exhaustivamente https://visualcrp.com/embudo.html Analyze exhaustively https://visualcrp.com/embudo.html

Prompt 2

Puntuación exhaustiva en escala 1-100 del proyecto Monorriel como consultor tipo UITP, BID y Banco Mundial Exhaustive score on a 1-100 scale of the Monorail project as a UITP, IDB and World Bank type consultant

Convergencia verificada: Google Modo IA aplicando esos dos prompts al corpus produjo 41/100. La rúbrica independiente desarrollada a continuación produce el mismo resultado. La aritmética confirma: 13+9+5+14 = 41. No es una evaluación oficial de ninguna institución — es el escenario que produce la evidencia disponible cuando se aplica una rúbrica de consultor independiente informada por criterios de la práctica internacional de transporte. Verified convergence: Google AI Mode applying those two prompts to the corpus produced 41/100. The independent rubric developed below produces the same result. Arithmetic confirms: 13+9+5+14 = 41. It is not an official evaluation by any institution — it is the scenario produced by available evidence when an independent consultant rubric informed by international transport practice criteria is applied.

Dictamen técnico consolidado · Análisis Multicriterio (AMC) · Escala 0–100 Consolidated technical verdict · Multi-Criteria Analysis (MCA) · Scale 0–100
41
PROYECTO DE ALTO RIESGO · FINANCIAMIENTO CONDICIONADO A REDISEÑO HIGH RISK PROJECT · FINANCING CONDITIONED ON REDESIGN
Financiamiento sujeto a rediseño hacia tecnología de estándar ferroviario abierto que garantice cobertura de la demanda proyectada, reevaluación multicriterio con el trazado modificado, y publicación del modelo financiero completo con OPEX verificable. Financing subject to redesign toward open railway standard technology guaranteeing coverage of projected demand, multi-criteria reevaluation with the modified route, and publication of the complete financial model with verifiable OPEX.
Desglose por dimensión · Análisis Multicriterio Breakdown by dimension · Multi-Criteria Analysis
Dimensión 1 · Peso 30%Dimension 1 · Weight 30%
Capacidad y Gestión de DemandaCapacity and Demand Management
13
/ 30
−12 pts — Brecha oferta-demanda estructural desde el Día 1. Capacidad estimada 306,000 pax/día vs. demanda proyectada 464,800 para 2030 (65.8% cobertura). Un déficit estructural de capacidad desde la inauguración constituye una variable crítica que debería estar explícitamente justificada en la evaluación de demanda y alternativas del expediente. — Structural supply-demand gap from Day 1. Estimated capacity 306,000 pax/day vs. projected demand 464,800 for 2030 (65.8% coverage). A structural capacity deficit from inauguration constitutes a critical variable that should be explicitly justified in the expedient's demand and alternatives evaluation.
−8 pts — Headway de 90 segundos sin validación operativa documentada en sistemas GoA4 a esta escala. El expediente promete 40 trenes/hora sin evidencia de que ese parámetro sea alcanzable de forma sostenida. — 90-second headway without documented operational validation in GoA4 systems at this scale. The file promises 40 trains/hour without evidence that this parameter is sustainably achievable.
−5 pts — Modificación de trazado julio 2026 elimina el nodo de mayor demanda (Centro Olímpico, L1+L2) sin reevaluación documentada de la matriz multicriterio con los nuevos parámetros. — July 2026 route modification eliminates the highest-demand node (Olympic Center, L1+L2) without documented reevaluation of the multi-criteria matrix with new parameters.
+8 pts — Configuración de 6 vagones desde el inicio corrige parcialmente el error original de 4 vagones, mejorando el LCOT de $1.14 a $1.07. — 6-car configuration from day one partially corrects the original 4-car design error, improving LCOT from $1.14 to $1.07.
+5 pts — Flota de 17 trenes contratada con ciclo operativo definido. Parámetros de operación básica especificados en el expediente. — Fleet of 17 contracted trains with defined operational cycle. Basic operation parameters specified in the file.
+5 pts — Sistema de automatización GoA3/GoA4 proyectado, consistente con estándares internacionales para sistemas de este tipo. — Projected GoA3/GoA4 automation system, consistent with international standards for this type of system.
Dimensión 2 · Peso 25%Dimension 2 · Weight 25%
Viabilidad Económica, Financiera y SocialEconomic, Financial and Social Viability
9
/ 25
−10 pts — Pérdida de Bienestar Social no contabilizada. Los 158,800 pasajeros excluidos diariamente transfieren su costo de movilidad al transporte informal. La diferencia acumulada referencial bajo el modelo comparativo supera en USD 1,359.6M al costo total del Metro en 15 años. — Unaccounted Social Welfare Loss. The 158,800 daily excluded passengers transfer their mobility cost to informal transport. The reference accumulated difference under the comparative model exceeds Metro's total cost by USD 1,359.6M over 15 years.
−6 pts — LCOT USD 1.07/pax (Monorriel) vs. USD 1.05/pax (Metro 6V). El menor subsidio fiscal aparente no refleja eficiencia real — refleja que el sistema no transporta al 34% de la demanda proyectada. — LCOT USD 1.07/pax (Monorail) vs. USD 1.05/pax (Metro 6V). The apparently lower fiscal subsidy does not reflect real efficiency — it reflects that the system does not serve 34% of projected demand.
+9 pts — Tarifa social indexada (RD$37.50), presupuesto inicial definido (USD 932.8M), contrapartes institucionales establecidas (FITRAM/OPRET) y estructura de financiamiento con respaldo de contrato adjudicado. — Indexed social fare (RD$37.50), defined initial budget (USD 932.8M), established institutional counterparts (FITRAM/OPRET) and financing structure backed by awarded contract.
Dimensión 3 · Peso 20%Dimension 3 · Weight 20%
Escalabilidad, Resiliencia Demográfica y Ciclo de VidaScalability, Demographic Resilience and Lifecycle
5
/ 20
−10 pts — Cobertura proyectada al 2060 del 43% bajo los parámetros actuales (704,000 demanda vs. 306,000 capacidad estimada). Sistema comparable de Metro 8 vagones (Panamá) alcanzaría el 93% en el mismo corredor. — Projected 2060 coverage of 43% under current parameters (704,000 demand vs. 306,000 estimated capacity). Comparable 8-car Metro system (Panama) would reach 93% in the same corridor.
−5 pts — Saturación estimada en 2047 para la configuración M-6V, antes de amortizar la obra civil en un horizonte de 50 años de vida útil de la infraestructura. — Estimated saturation in 2047 for M-6V configuration, before amortizing civil works over a 50-year infrastructure useful life horizon.
+5 pts — Automatización GoA3/GoA4 extiende marginalmente el ciclo operativo y reduce costos de personal a largo plazo. — GoA3/GoA4 automation marginally extends the operational cycle and reduces long-term personnel costs.
Dimensión 4 · Peso 25%Dimension 4 · Weight 25%
Gobernanza, Soberanía Tecnológica y AdjudicaciónGovernance, Technological Sovereignty and Award
14
/ 25
−7 pts — Tecnología propietaria que puede crear dependencia del fabricante original para mantenimiento especializado, repuestos y expansiones, reduciendo la capacidad del Estado de licitar en condiciones de competencia plena durante la vida útil de la infraestructura. — Proprietary technology that may create dependency on the original manufacturer for specialized maintenance, spare parts and expansions, reducing the State's capacity to tender under full competition conditions during the infrastructure's useful life.
−4 pts — La decisión seleccionó la tecnología que el propio estudio METI 2024 clasificó en último lugar (24/50 = 48/100), cuando el Metro obtuvo el primer lugar (42/50 = 84/100) entre cinco alternativas evaluadas. — The decision selected the technology that the METI 2024 study itself ranked last (24/50 = 48/100), when the Metro ranked first (42/50 = 84/100) among five evaluated alternatives.
+10 pts — Documentación formal básica cumplida: SNIP 17248, registros de impacto ambiental iniciales, proceso de licitación con publicación y evaluación técnica documentada. — Basic formal documentation fulfilled: SNIP 17248, initial environmental impact records, tender process with publication and documented technical evaluation.
+4 pts — Advertencia técnica documentada entregada a la institución competente (R-04-F, 14 nov 2025), sin respuesta. Establece un registro de control independiente ante los organismos competentes. — Documented technical warning delivered to the competent institution (R-04-F, Nov 14, 2025), without response. Establishes an independent control record before competent bodies.
Matriz de calificación consolidada Consolidated rating matrix
DimensiónDimension PesoWeight MáximoMax ObtenidoScore EstadoStatus
Capacidad y Gestión de DemandaCapacity and Demand Management 30% 30 13 CríticoCritical
Viabilidad Económica y SocialEconomic and Social Viability 25% 25 9 DeficienteDeficient
Escalabilidad y Ciclo de VidaScalability and Lifecycle 20% 20 5 InaceptableUnacceptable
Gobernanza y Soberanía TecnológicaGovernance and Technological Sovereignty 25% 25 14 DeficienteDeficient
CALIFICACIÓN TOTALTOTAL SCORE 100% 100 41 ALTO RIESGO · NO RECOMENDADO BAJO ESTA RÚBRICAHIGH RISK · NOT RECOMMENDED UNDER THIS RUBRIC
Verificación aritmética: 13 + 9 + 5 + 14 = 41 ✓ · Google Modo IA aplicando los mismos prompts al corpus: 41 / 100 ✓ Arithmetic verification: 13 + 9 + 5 + 14 = 41 ✓ · Google AI Mode applying same prompts to corpus: 41 / 100 ✓
Contradicción fundamental del proceso de adjudicación Fundamental contradiction of the award process

En una escala de 50 puntos, el estudio de prefactibilidad METI/NIPPON KOEI de febrero de 2024 evaluó cinco alternativas tecnológicas de transporte y clasificó al Metro en primer lugar con 42 puntos (84/100). El Monorriel quedó en último lugar con 24 puntos (48/100). La decisión seleccionó la tecnología que, según la propia evaluación oficial, obtuvo la puntuación más baja. On a 50-point scale, the METI/NIPPON KOEI prefeasibility study of February 2024 evaluated five technological transport alternatives and ranked the Metro first with 42 points (84/100). The Monorail came last with 24 points (48/100). The decision selected the technology that, according to the official evaluation itself, obtained the lowest score.

PreguntaQuestion

¿Qué resultado produciría METI si reevaluara el proyecto con el trazado modificado de julio 2026 y los parámetros actuales? What result would METI produce if it reevaluated the project with the modified July 2026 route and current parameters?

Nota sobre la naturaleza de este ejercicio Note on the nature of this exercise

La puntuación de 41/100 es el resultado de aplicar los dos prompts al corpus técnico publicado en visualcrp.com/embudo.html. No es una evaluación oficial de METI, UITP, BID ni Banco Mundial. Es un escenario exploratorio basado en evidencia N1, N2 y N3 del expediente, con una rúbrica informada por criterios de capacidad, operación, ciclo de vida, integración de red y gestión de riesgos propios de la práctica internacional de transporte. El parámetro pendiente de verificación primaria (B-01: T=60 min) afecta marginalmente la precisión del resultado. B-02 (N=17 trenes) y B-03 (750 pax/tren) han sido verificados como N1. The score of 41/100 is the result of applying the two prompts to the technical corpus published at visualcrp.com/embudo.html. It is not an official evaluation by METI, UITP, IDB or World Bank. It is an exploratory scenario based on N1, N2 and N3 evidence from the file, with a rubric informed by capacity, operation, lifecycle, network integration and risk management criteria from international transport practice. The parameter pending primary verification (B-01: T=60 min) marginally affects the result's precision. B-02 (N=17 trains) and B-03 (750 pax/train) have been verified as N1.

La pregunta que el expediente no responde The question the file doesn't answer

"¿Por qué se está construyendo un sistema con capacidad estimada inferior a la demanda proyectada, cuando el Metro existente ya cubre el 86% de esa demanda y cuenta con un contrato de mantenimiento que garantiza su operación?" "Why is a system being built with estimated capacity below projected demand, when the existing Metro already covers 86% of that demand and has a maintenance contract guaranteeing its operation?"

La respuesta no se encuentra en los documentos examinados. The answer is not found in the documents examined.

Cinemática del Headway — Intervalo Mínimo de SeguridadHeadway Kinematics — Minimum Safety Interval

Cálculo técnico del headway real aplicando física cinemática, distancia de frenado y estándares UITP/JICA al expediente SNIP 17248Technical headway calculation applying kinematics, braking distance and UITP/JICA standards to SNIP 17248

00 ·Nota MetodológicaMethodological Note
N1 · Hechos documentadosN1 · Documented facts

Parámetros verificados en SNIP 17248: 17 trenes, M-6V, 750 pax/tren, headway prometido 90 s, longitud 10.5 km, 12 estaciones por sentido.Parameters verified in SNIP 17248: 17 trains, M-6V, 750 pax/train, promised headway 90 s, 10.5 km length, 12 stations per direction.

N2 · Modelos de cálculoN2 · Calculation models

Estándares UITP/JICA: velocidad comercial 30 km/h, dwell time pico 45 s, maniobras terminales 120 s, factor seguridad bloque 1.3, reserva técnica 15%.UITP/JICA standards: 30 km/h commercial speed, 45 s peak dwell, 120 s terminal maneuvers, block safety factor 1.3, 15% technical reserve.

N3 · Inferencias técnicasN3 · Technical inferences

Conclusiones de aplicar cinemática ferroviaria a parámetros N1 bajo supuestos N2 declarados explícitamente.Conclusions from applying railway kinematics to N1 parameters under explicitly declared N2 assumptions.


01 ·Parámetros Base del SistemaSystem Base Parameters
Parámetros verificados · N1Verified parameters · N1
ParámetroParameterValorValue
Flota contratadaContracted fleet17 trenestrains
ConfiguraciónConfigurationM-6V
Capacidad por trenCapacity per train750 pax
Headway prometidoPromised headway90 segundos
Longitud por sentidoLength per direction10.5 km
Estaciones por sentidoStations per direction12
Parámetros de modelización · N2Modelling parameters · N2
ParámetroParameterValorValue
Velocidad comercialCommercial speed30 km/h · 8.33 m/s
Vel. aproximación estaciónStation approach speed25 km/h · 6.94 m/s
Dwell time · promedioDwell time · average30 s
Dwell time · hora picoDwell time · peak hour45 s
Maniobras terminalesTerminal maneuvers120 s c/u
Desaceleración emergenciaEmergency deceleration1.5 m/s²
Factor seguridad bloqueBlock safety factor1.3
Margen sistema CBTCCBTC system margin3 s
Reserva técnica flotaFleet technical reserve15% mín.
Recuperación operativaOperational recovery5% del ciclo
Sobre el dwell time de 45 s en hora picoOn the 45-second peak hour dwell time

En 90 s totales de headway, el intercambio de pasajeros en hora pico consume ~45 s: apertura + desembarque + embarque de cientos de personas + cierre + verificación de sensores. El benchmark L15 Prata (São Paulo, mismo parámetro nominal GoA4/CBTC) documenta que ese ciclo nunca se completó en 90 s en 12 años de operación — headway real histórico: 170–196 s.Within 90 total headway seconds, peak hour passenger exchange consumes ~45 s: opening + alighting + boarding hundreds of people + closing + sensor verification. The L15 Prata benchmark (São Paulo, same GoA4/CBTC nominal parameter) documents this cycle was never completed in 90 s across 12 years of operation — historical real headway: 170–196 s.


02 ·Distancia de Frenado de Emergencia · N2Emergency Braking Distance · N2
Fórmula cinemáticaKinematic formula

Dfrenado = (Vapr²) / (2 × aemerg) × FS
Dfrenado = (6.94²) / (2 × 1.5) × 1.3 = (48.16 / 3) × 1.3 ≈ 20.9 m
A Vmax interestación (22.2 m/s): D = 213.6 m → At Vmax interstation (22.2 m/s): D = 213.6 m → Bloque aplicado: 300 mApplied block: 300 m

300 m
Bloque de seguridad mínimo (CBTC)Minimum safety block (CBTC)
60 m
Longitud tren M-6VM-6V train length
954.5 m
Distancia promedio interestaciónAverage interstation distance
Distancia de separación mínimaMinimum separation distance

Dseg = Dinterestación + Ltren + Dbloque
Dseg = 954.5 + 60 + 300 = 1,314.5 m


03 ·Headway Mínimo de Seguridad · N2Minimum Safety Headway · N2
Condición promedio (dwell 30 s)Average condition (dwell 30 s)

Thw = (1,314.5 / 6.94) + 30 + 3
Thw = 189.4 + 30 + 3 = 222 s ≈ 3.7 min

Condición hora pico (dwell 45 s)Peak hour condition (dwell 45 s)

Thw = (1,314.5 / 6.94) + 45 + 3
Thw = 189.4 + 45 + 3 = 237 s ≈ 3.96 min

CondiciónConditionHeadway calculadoCalculated headwayvs. Promesa oficialvs. Official promise
Promesa SNIP 17248 · N1SNIP 17248 promise · N190 s—
Condición promedio (dwell 30 s) · N2Average condition (dwell 30 s) · N2222 s · 3.7 min+147%
Condición hora pico (dwell 45 s) · N2Peak hour condition (dwell 45 s) · N2237 s · 3.96 min+163%
Benchmark L15 Prata · histórico · N1L15 Prata benchmark · historical · N1170–196 s+89%–118%
Modelo aritmético base embudo.htmlBase arithmetic model embudo.html212 s · 3.53 min+136%
Inferencia · N3Inference · N3

Bajo ninguna condición operativa modelizada el sistema alcanza los 90 segundos prometidos. Cuatro metodologías independientes convergen en el mismo rango: 170–237 s. Ninguna se acerca a 90 s.Under no modeled operating condition does the system reach the promised 90 seconds. Four independent methodologies converge on the same range: 170–237 s. None approaches 90 s.


04 ·Ciclo de Ida y Vuelta · N2Round Trip Cycle · N2
ComponenteComponentCondición promedioAverage conditionCondición hora picoPeak hour condition
Marcha pura (21 km a 30 km/h)Pure travel (21 km at 30 km/h)42.0 min42.0 min
Paradas comerciales (20 × dwell)Commercial stops (20 × dwell)10.0 min15.0 min
Maniobras terminales (2 × 120 s)Terminal maneuvers (2 × 120 s)4.0 min4.0 min
Recuperación operativa (5%)Operational recovery (5%)3.0 min3.0 min
CICLO TOTALTOTAL CYCLE59.0 min64.0 min
La identidad operacional central · N1/N2The central operational identity · N1/N2

La relación entre flota, headway y ciclo es una identidad operacional: T = N × H. Con los parámetros N1 del expediente (17 trenes, 90 s de headway prometido), el ciclo máximo compatible es: T = 17 × 1.5 min = 25.5 minutos. El ciclo modelizado para la línea es 59–64 minutos — entre 2.3 y 2.5 veces mayor que el ciclo compatible con la promesa. Para sostener 90 s con un ciclo de 59–64 min se necesitarían entre 40 y 43 trenes activos simultáneos, no 17. Esta contradicción no depende de supuestos cinemáticos ni del bloque CBTC — depende exclusivamente de los parámetros N1 del expediente.The relationship between fleet, headway and cycle is an operational identity: T = N × H. With the expedient's N1 parameters (17 trains, promised 90 s headway), the maximum compatible cycle is: T = 17 × 1.5 min = 25.5 minutes. The modeled cycle for the line is 59–64 minutes — between 2.3 and 2.5 times greater than the cycle compatible with the promise. To sustain 90 s with a 59–64 min cycle would require between 40 and 43 simultaneously active trains, not 17. This contradiction does not depend on kinematic assumptions or the CBTC block — it depends exclusively on the expedient's N1 parameters.

Convergencia con el modelo baseConvergence with base model

El modelo aritmético de embudo.html usa T = 60 min (ciclo operativo), derivando H = 60 ÷ 17 = 3.53 min. El ciclo cinemático detallado produce 59–64 min según la condición. La convergencia de ambos modelos confirma que el headway de 3.5–4.0 min es robusto en todo el rango de supuestos razonables.The embudo.html arithmetic model uses T = 60 min (operational cycle), deriving H = 60 ÷ 17 = 3.53 min. The detailed kinematic cycle produces 59–64 min depending on condition. Convergence of both models confirms the 3.5–4.0 min headway is robust across the full range of reasonable assumptions.


05 ·Dimensionamiento de Flota · N2/N3Fleet Sizing · N2/N3
Nota de trazabilidad y escenarios de reservaTraceability note and reserve scenarios

Este análisis parte de la flota contratada [N1]: 17 trenes. Se modelizan dos escenarios discretos de disponibilidad: Escenario operacional promedio — 2 trenes fuera de servicio (11.8% de la flota, límite inferior razonable para mantenimiento programado); Escenario conservador — 3 trenes fuera de servicio (17.6%, consistente con una reserva ≥15% redondeada al entero superior). Ninguno de los dos escenarios representa necesariamente la disponibilidad contractual del proyecto, que debe verificarse en el expediente técnico.This analysis starts from the contracted fleet [N1]: 17 trains. Two discrete availability scenarios are modeled: Average operational scenario — 2 trains out of service (11.8% of fleet, reasonable lower bound for scheduled maintenance); Conservative scenario — 3 trains out of service (17.6%, consistent with a ≥15% reserve rounded up to integer). Neither scenario necessarily represents the project's contractual availability, which must be verified in the technical file.

Escenario operacional promedio — 2 fuera de servicio · ciclo 59 minAverage operational scenario — 2 out of service · 59 min cycle

Flota contratada [N1]: 17 trenes
Fuera de servicio (mantenimiento): 2 trenes
Nactivos = 17 − 2 = 15 trenes activos
Headway real = 59 / 15 = 3.93 min

Escenario conservador — 3 fuera de servicio · ciclo 64 minConservative scenario — 3 out of service · 64 min cycle

Flota contratada [N1]: 17 trenes
Fuera de servicio (reserva ≥15%): 3 trenes
Nactivos = 17 − 3 = 14 trenes activos
Headway real = 64 / 14 = 4.57 min

CondiciónConditionTrenes activosActive trainsHeadway realReal headwayvs. Promesa 90 svs. 90 s promise
Promesa oficial · N1Official promise · N14090 s—
Condición promedio (2 en talleres)Average condition (2 in maintenance)15236 s · 3.93 min+162%
Condición hora pico (3 en talleres)Peak hour condition (3 in maintenance)14274 s · 4.57 min+204%
Flota requerida para operar a headway cinemático · N3Fleet required to operate at kinematic headway · N3

Para operar con headway de 3.7 min (condición promedio cinemática) se necesitarían: ciclo 59 min ÷ 3.7 min = 15.9 → 16 activos + 2–3 reserva = 18–19 trenes totales. Para headway de 3.96 min (hora pico cinemática): ciclo 64 min ÷ 3.96 min = 16.2 → 17 activos + 3 reserva = 20 trenes totales. La flota contratada de 17 trenes es insuficiente para alcanzar incluso el headway cinemático modelizado — no el prometido de 90 s.To operate at 3.7 min headway (average kinematic condition): 59 min cycle ÷ 3.7 min = 15.9 → 16 active + 2–3 reserve = 18–19 total trains. For 3.96 min headway (peak kinematic): 64 min cycle ÷ 3.96 min = 16.2 → 17 active + 3 reserve = 20 total trains. The contracted fleet of 17 trains is insufficient to achieve even the modeled kinematic headway — not the promised 90 s.


06 ·Capacidad Operativa Modelizada vs. Prometida · N3Modeled Operational Capacity vs. Promised · N3

Cadena de trazabilidad: 17 trenes contratados [N1] → reserva 15% → trenes activos → ciclo → headway real → PPHPD = (60/hw) × 750 pax → capacidad diaria (factor punta 30%, eficiencia 90%, 2 sentidos).Traceability chain: 17 contracted trains [N1] → 15% reserve → active trains → cycle → real headway → PPHPD = (60/hw) × 750 pax → daily capacity (peak factor 30%, efficiency 90%, 2 directions).

CondiciónConditionTrenes activosActive trainsHeadway realReal headwayPPHPDCapacidad diaria est.Est. daily capacity
Promesa oficial (90 s) · N1
40 trenes/hora × 750 pax = 30,000 PPHPD · ciclo implícito 25.5 min
Official promise (90 s) · N1
40 trains/hour × 750 pax = 30,000 PPHPD · implied cycle 25.5 min
17 contratados
40 activos simultáneos requeridos
17 contracted
40 simultaneous active required
90 s30,000~720,000 pax/día
teórico · no operacionalmente demostrado
Capacidad teórica máxima (17 activos, sin reserva · hw 3.53 min) · modelo base embudo.htmlMaximum theoretical capacity (17 active, no reserve · hw 3.53 min) · embudo.html base model17 sin reservano reserve212 s · 3.53 min12,750306,000 pax/día
Capacidad operativa modelizada (15 activos, reserva 15% · hw 3.93 min)Modeled operational capacity (15 active, 15% reserve · hw 3.93 min)15236 s · 3.93 min11,450~275,000 pax/día
Capacidad operativa hora pico (14 activos, reserva mínima · hw 4.57 min)Peak hour operational capacity (14 active, minimum reserve · hw 4.57 min)14274 s · 4.57 min9,847~236,000 pax/día
Demanda METI 2030 · N1METI 2030 demand · N1——12,800464,800 pax/día
Fórmula de conversión a capacidad diaria · N2Daily capacity conversion formula · N2

La conversión de PPHPD a capacidad diaria utiliza la fórmula del modelo base de embudo.html: Pax/día = PPHPD × 4h pico × (1÷0.30) × 2 sentidos × 0.90. Verificación: 11,450 × 4 × (1÷0.30) × 2 × 0.90 ≈ 274,800 pax/día. La cifra de 306,000 que aparece en el modelo base usa 17 trenes activos completos (sin reserva) con headway 3.53 min → 12,750 PPHPD × 4 × (1÷0.30) × 2 × 0.90 = 306,000. Con 15 trenes activos y headway 3.93 min → 11,450 PPHPD → ~274,800 pax/día. Los ~306,000 de este modelo requieren los 17 trenes sin reserva — lo que no es posible en operación sostenida con mantenimiento estándar.The PPHPD to daily capacity conversion uses the embudo.html base model formula: Pax/day = PPHPD × 4h peak × (1÷0.30) × 2 directions × 0.90. Verification: 11,450 × 4 × (1÷0.30) × 2 × 0.90 ≈ 274,800 pax/day. The 306,000 figure in the base model uses all 17 active trains (no reserve) with 3.53 min headway → 12,750 PPHPD × 4 × (1÷0.30) × 2 × 0.90 = 306,000. With 15 active trains and 3.93 min headway → 11,450 PPHPD → ~274,800 pax/day. The ~306,000 of this model requires all 17 trains without reserve — not possible in sustained operation with standard maintenance.

Escenarios modelizados — no son pronósticosModeled scenarios — not forecasts

Los valores de capacidad diaria de la tabla (~274,800 promedio y ~240,000 hora pico) son resultados de escenarios operativos modelizados con reserva técnica estándar aplicada, no pronósticos de operación real. La condición hora pico representa el escenario operativo conservador con 14 trenes activos — no el piso operativo definitivo del sistema.The daily capacity values in the table (~274,800 average and ~240,000 peak hour) are results of modeled operating scenarios with standard technical reserve applied, not real operation forecasts. The peak hour condition represents the conservative modeled operating scenario with 14 active trains — not the system's definitive operational floor.

−10.6%
Déficit PPHPD condición promedio vs. demanda 2030
11,450 ÷ 12,800 = 89.5% cobertura
Average PPHPD deficit vs. 2030 demand
11,450 ÷ 12,800 = 89.5% coverage
+204%
Exceso headway real hora pico sobre promesa 90 sPeak hour real headway excess over 90 s promise
~275,000
Capacidad promedio (15 activos, hw 3.93 min)Average capacity (15 active, hw 3.93 min)

07 ·¿Qué se necesitaría para alcanzar 90 segundos? · N3What would it take to reach 90 seconds? · N3
Requisito simultáneoSimultaneous requirementEstado actualCurrent status
Ciclo reducido a ~46 min (velocidad 35 km/h + dwell 20 s en hora pico — inconsistente con operación de alta demanda)Cycle reduced to ~46 min (speed 35 km/h + 20 s peak dwell — inconsistent with high demand operation)No disponibleNot available
Modificación estructural de terminales (eliminación de giros en herradura, implementación de vías en cruz)Structural terminal modification (elimination of hairpin turns, crossover tracks)No en expedienteNot in expedient
Flota de 31 trenes activos + reserva técnica = 36–38 trenes totalesFleet of 31 active trains + technical reserve = 36–38 total trainsExpediente contrata 17Expedient contracts 17
Conclusión · N3Conclusion · N3

El headway de 90 s utilizado como supuesto de capacidad en el expediente SNIP 17248 no está demostrado operacionalmente en la documentación disponible y resulta incompatible con los escenarios de operación modelizados en este análisis. Los tres requisitos simultáneos para alcanzarlo no están documentados en el expediente. La demostración definitiva de incompatibilidad requeriría verificar la arquitectura CBTC, geometría de terminales, perfiles de frenado y diseño operacional definitivo — documentación que el expediente debe proveer. La promesa de 90 s no tiene validación operativa documentada en ningún sistema GoA4 de escala comparable.The 90 s headway used as a capacity assumption in SNIP 17248 is not operationally demonstrated in the available documentation and is incompatible with the operating scenarios modeled in this analysis. The three simultaneous requirements to achieve it are not documented in the expedient. A definitive demonstration of incompatibility would require verifying the CBTC architecture, terminal geometry, braking profiles and definitive operational design — documentation the expedient must provide. The 90 s promise has no documented operational validation in any comparable-scale GoA4 system.


08 ·Convergencia de Cinco Vías de Análisis · N3Convergence of Five Analysis Pathways · N3
Fuente / MetodologíaSource / MethodologyHeadway calculadoCalculated headwayTipoType
Este informe · condición promedioThis report · average condition222 s · 3.7 minCinemática + distancia de frenadoKinematics + braking distance
Este informe · hora picoThis report · peak hour237 s · 3.96 minCinemática + dwell 45 sKinematics + 45 s dwell
Modelo base embudo.htmlBase model embudo.html212 s · 3.53 minAritmética: 60 min ÷ 17 trenesArithmetic: 60 min ÷ 17 trains
Monte Carlo P50 · 123,456 iteracionesMonte Carlo P50 · 123,456 iterations192 s · 3.2 minDistribución triangular (1.5, 3.2, 5.0)Triangular distribution (1.5, 3.2, 5.0)
L15 Prata · São Paulo · N1 empíricoL15 Prata · São Paulo · N1 empirical170–196 sDatos operativos reales 2012–2025Real operational data 2012–2025
Promesa oficial SNIP 17248 · N1Official promise SNIP 17248 · N190 sSin validación operativa documentada GoA4No documented GoA4 operational validation
La cláusula que resuelve la incertidumbre · N3The clause that resolves uncertainty · N3

Si el headway de 90 s es el desempeño que sustenta la capacidad utilizada en la evaluación del proyecto, el Estado debería poder exigir que ese desempeño sea demostrado mediante una prueba operacional reproducible y contractualmente exigible. Si los 90 s son alcanzables, una cláusula de garantía no debería representar un costo económico asociado a una incapacidad que el contratista afirma no tener — aunque sí puede implicar instrumentos de garantía y asignación de riesgo. Si los 90 s no son alcanzables, el Estado comprometió USD 932.8M sin garantía de desempeño sobre el parámetro central de la adjudicación. Una de las dos cosas es cierta. La cláusula determina cuál.If the 90 s headway is the performance underpinning the capacity used in the project evaluation, the State should be able to require that performance be demonstrated through a reproducible and contractually enforceable operational test. If 90 s is achievable, a guarantee clause should not represent an economic cost associated with an incapacity the contractor claims not to have — though it may imply guarantee instruments and risk allocation. If 90 s is not achievable, the State committed USD 932.8M without performance guarantee on the central adjudication parameter. One of the two is true. The clause determines which.


09 ·Restricción Geométrica de Línea · N3Line Geometry Constraint · N3

La distancia de separación mínima calculada (1,314.5 m) es mayor que la distancia promedio entre estaciones (954.5 m). Esta relación geométrica depende de parámetros de señalización y geometría que deben verificarse contra la arquitectura CBTC específica del proyecto — pero es independiente de los supuestos de velocidad comercial y dwell time utilizados en las secciones anteriores.The calculated minimum separation distance (1,314.5 m) exceeds the average interstation distance (954.5 m). This geometric relationship depends on signalling and geometry parameters that must be verified against the project's specific CBTC architecture — but is independent of the commercial speed and dwell time assumptions used in previous sections.

La relación críticaThe critical relationship

Dseg = Dinterestación + Ltren + Dbloque
Dseg = 954.5 + 60 + 300 = 1,314.5 m
Dseg − Dinterestación = +360 m de exceso

El bloque de seguridad excede la distancia interestación en 360 m (60 m de longitud del tren + 300 m de bloque de frenado). Ese exceso es el que impide la coexistencia de trenes en tramos consecutivos. Nota N2: El valor de 300 m es un parámetro de modelización estándar para sistemas CBTC con bloque móvil — su valor exacto en la arquitectura CBTC definitiva del proyecto debe verificarse en el expediente técnico de señalización. Si el bloque real fuera inferior a 300 m, la restricción se atenuaría; si fuera superior, se agravaría.The safety block exceeds the interstation distance by 360 m (60 m train length + 300 m braking block). That excess prevents coexistence of trains in consecutive sections. N2 note: The 300 m value is a standard modelling parameter for CBTC systems with moving block — its exact value in the project's definitive CBTC architecture must be verified in the signalling technical file. If the real block were less than 300 m, the constraint would ease; if greater, it would worsen.

Restricción potencial de sincronización cinemático-operacional · N3Potential kinematic-operational synchronization constraint · N3

Bajo los parámetros modelizados (bloque 300 m · N2), mientras el Tren A está detenido en la Estación B, el Tren B no podría mantener la separación requerida de 1,314.5 m si intentara entrar simultáneamente a la Estación A, que está a solo 954.5 m. El Tren B tendría que absorber la perturbación del dwell del Tren A — reduciendo velocidad y aumentando el intervalo efectivo. Esta restricción de sincronización cinemático-operacional depende del valor real del bloque CBTC del proyecto, que debe verificarse en el expediente técnico de señalización. Lo que sí es independiente de ese valor: la identidad T = N × H establece que la promesa de 90 s con 17 trenes implica un ciclo máximo de 25.5 min — incompatible con los 59–64 min modelizados para la línea.Under the modeled parameters (300 m block · N2), while Train A is stopped at Station B, Train B could not maintain the required 1,314.5 m separation if attempting to enter Station A simultaneously — only 954.5 m away. Train B would have to absorb Train A's dwell perturbation, reducing speed and increasing the effective interval. This kinematic-operational synchronization constraint depends on the real CBTC block value of the project, which must be verified in the signalling technical file. What is independent of that value: the identity T = N × H establishes that the 90 s promise with 17 trains implies a maximum cycle of 25.5 min — incompatible with the 59–64 min modeled for the line.

Vía de demostraciónDemonstration pathwayHeadway mínimo resultanteResulting minimum headwayDependencia de supuestosAssumption dependency
Vía 1 · Aritmética del ciclo (embudo.html)Path 1 · Cycle arithmetic (embudo.html)212 s · 3.53 minCiclo operativo, flotaOperational cycle, fleet
Vía 2 · Cinemática + dwell time picoPath 2 · Kinematics + peak dwell time237 s · 3.96 minVelocidad, dwell, factor de seguridadSpeed, dwell, safety factor
Vía 3 · Geometría de líneaPath 3 · Line geometry> 240 s · > 4.0 minSolo longitud de tren + bloque + distancia interestaciónOnly train length + block + interstation distance
Monte Carlo P50 · 123,456 iteracionesMonte Carlo P50 · 123,456 iterations192 s · 3.2 minDistribución triangular de parámetrosTriangular parameter distribution
L15 Prata · datos empíricos · N1L15 Prata · empirical data · N1170–196 sNinguna — datos operativos realesNone — real operational data
Promesa SNIP 17248 · N1SNIP 17248 promise · N190 sSin validación documentadaNo documented validation
Inferencia · N3Inference · N3

Bajo la arquitectura de separación modelizada — bloque de 300 m [N2], tren de 60 m y distancia promedio interestación de 954.5 m — la geometría produce una restricción que debe verificarse contra el diseño CBTC definitivo del proyecto. Si esos parámetros corresponden al sistema definitivo, la coexistencia de trenes en estaciones consecutivas requiere una verificación específica de compatibilidad con el headway de 90 s. El bloque de seguridad de 300 m está clasificado como parámetro N2 — su valor exacto en la arquitectura CBTC real del proyecto es un dato que el expediente SNIP 17248 debe documentar explícitamente para que esta restricción se eleve de N3 a N1.Under the modelled separation architecture — 300 m block [N2], 60 m train length and 954.5 m average interstation distance — the geometry produces a constraint that must be verified against the project's definitive CBTC design. If those parameters correspond to the definitive system, coexistence of trains in consecutive stations requires specific compatibility verification with the 90 s headway. The 300 m safety block is classified as an N2 parameter — its exact value in the project's real CBTC architecture is a datum that SNIP 17248 must explicitly document for this constraint to be elevated from N3 to N1.
